案列分析一直都是考生最頭痛的科目,小編也不得不令你們捏一把汗,畢竟一個案列分析的題目分?jǐn)?shù)也是很多,每一次考試失分多的也是按列分題,大立教育怎么會袖手旁觀的看你們失分呢,為您總結2019年監理工程師考試《案例分析》五章考試重點??催^來吧。
(四)網絡計劃工期優化及計劃調整
1.不滿足合同工期要求:工期優化——計算工期(Tc)不滿足要求工期(Tr)時,壓縮關鍵工作的持續時間以滿足要求工期的過程。
步驟:
(1)找出網絡計劃中的關鍵線路并計算出計劃工期。
(2)按要求工期計算應縮短的時間:△T=Tc-Tr。
(3)選擇應優先縮短持續時間的關鍵工作:壓縮有壓縮潛力的、壓縮后質量有保證的、增加的趕工費最少的關鍵工作。
(4)將應該優先縮短的關鍵工作壓縮至最短持續時間,并重新確定計算工期和關鍵線路,如被壓縮的工作變成了非關鍵工作,則應將其持續時間延長,使之仍為關鍵工作。
(5)若計算工期仍超過要求工期,則重復以上步驟,直到滿足工期要求或工期已不能再縮短為止。
2.施工單位自身調整
(1)造價不變,工期最短;
(2)工期固定,造價最低。
(五)雙代號時標網絡計劃的應用
(六)實際進度與計劃進度的比較方法
1.橫道圖
2.S曲線比較法

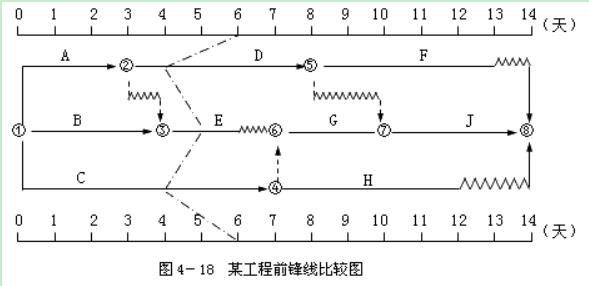

3.前鋒線
(七)投資偏差分析
(1)投資偏差(CV)=已完工作預算投資(BCWP)-已完工作實際投資(ACWP)
當投資偏差為負值時,表示項目實際投資超出預算投資;當投資偏差為正值時,表示項目實際投資未超出預算投資。
(2)進度偏差(SV)=已完工作預算投資(BCWP)-計劃工作預算投資(BCWS)
當進度偏差為負值時,表示進度延誤,實際進度落后于計劃進度;當進度偏差為正值時,表示進度提前,實際進度快于計劃進度。
(3)投資績效指數(CPI)=已完工作預算投資(BCWP)/已完工作實際投資(ACWP)
當投資績效指數(CPI)<1,表示投資超支,即實際投資高于預算投資;
當投資績效指數(CPI)>1;表示投資節支,即實際投資低于預算投資。
(4)進度績效指數(SPI)=已完工作預算投資(BCWP)/計劃工作預算投資(BCWS)
當進度績效指數(SPI)<1,表示進度延誤,即實際進度比計劃進度拖后;
當進度績效指數(SPI)>1;表示進度提前,即實際進度比計劃進度快。
(八)工程延期時間的確定
申報工程延期的條件
(1)監理工程師發出工程變更指令而導致工程量增加;
(2)合同所涉及的任何可能造成工程延期的原因,如延期交圖、工程暫停、對合格工程的剝離檢查及不利的外界條件等;
(3)異常惡劣的氣候條件;
(4)由業主造成的任何延誤、干擾或障礙,如未及時提供施工場地、未及時付款等;
(5)除施工單位自身以外的其他任何原因。
(九)施工進度計劃審查應包括下列基本內容:(補充)
(1)施工進度計劃應符合施工合同中工期的約定。
(2)施工進度計劃中主要工程項目無遺漏,應滿足分批投入試運、分批動用的需要,階段性施工進度計劃應滿足總進度控制目標的要求。
(3)施工順序的安排應符合施工工藝要求。
(4)施工人員、工程材料、施工機械等資源供應計劃應滿足施工進度計劃的需要。
(5)施工進度計劃應符合建設單位提供的資金、施工圖紙、施工場地、物資等施工條件。
工夫不負有心人,看著是不是很多們那可不嘛,比起一本厚厚的書本,這已經不算多了,只是九牛一毛而已,監理工程師考試的成功離不開你們自己的努力,大立教育只是你得輔助,二勝仗還得自己打,沖刺監理考試有問題《歡迎咨詢》
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
