2021年監理工程師《建設工程監理案例分析》科目的考試時間為2021年5月16日下午14:00-18:00,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《案例分析(土建專業)》科目的考試真題和答案解析以供各位作為參考。
【案例一】
某工程,實施過程中發生如下事件:
事件1:為保證總監理工程師統一指揮,同時又能發揮職能部門業務指導作用,監理單位根據工程特點和服務內容等因素,在組建的項目監理機構中設置了若干子項目監理組,此外,還設有目標控制、合同管理等部門作為總監理工程師的工作參謀。
事件2: 為有效控制項目目標,項目監理機構擬采取下列措施:①明確各級目標控制人員職責;②審查施工組織設計;③處理工程索賠;④按月編制已完工程量統計表。
事件3:工程開工前,建設單位主持召開了第一次工地會議。會后,項目監理機構將整理的會議紀要和總監理工程師簽字認可的監理規劃直接報送建設單位。
事件4:總監理工程師要求下列監理工作用表須經總監理工程師本人簽字并加蓋執業印章:①《施工組織設計/(專項)施工方案報審表》;②《工程開工報建設審表》;③ 《監理報告》;④《工程材料、構配件、設備報審表》;(5)《工程暫停令》⑥《工程開工令》;
問題:
1.針對事件1,指出項目監理機構采用的是什么組織形式?該組織形式有哪些優缺點?
2.針對事件2,逐項指出項目監理機構擬采取的措施屬于組織、技術、經濟、合同措施中的哪一種?
3.指出事件3中的不妥之處,寫出正確做法。
4.針對事件4,依據《建設工程監理規范》,逐項指出總監理工程師的要求是否正確。
【答案】
1采用的是直線職能制組織形式。
直線職能制組織形式既保持了直線制組織實行直線領導、統一指揮、職責分明的優點,又保持了職能制組織目標管理專業化的優點。缺點是職能部門與指揮部門易產生矛盾,信息傳遞路線長,不利于互通信息。
2.①明確各級目標控制人員職責屬于組織措施;②審查施工組織設計屬于技術措施;③處理工程索賠屬于合同措施;④按月編制已完工程量統計表屬于經濟措施。
3.不妥之處:第一次工地會議后,項目監理機構整理會議記錄和經總監理工程師簽字的監理規劃報送建設單位。
正確做法:監理規劃應在簽訂建設工程監理合同及收到工程設計文件后由總監理工程師組織編制,并應在召開第一次工地會議7天前報建設單位。監理規劃報送前還應由監理單位技術負責人審核簽字。
4.(1)總監理工程師的要求正確,《施工組織設計/(專項)施工方案報審表》需總監理工程師簽字并加蓋執業印章。
(2)總監理工程師的要求正確,《工程開工報審表》需總監理工程師簽字并加蓋執業印章。
(3)總監理工程師的要求不正確,《監理報告》僅需總監理工程師簽字。
(4)總監理工程師的要求不正確,《工程材料、構配件、設備報審表》僅需專業監理工程師簽字。
(5)總監理工程師的要求正確,《工程開工令》需總監理工程師簽字并加蓋執業印章。
(6)總監理工程師的要求正確,《工程暫停令》需總監理工程師簽字并加蓋執業印章。
【案例二】
背景材料:
某工程,建設單位與甲施工單位簽訂了施工承包合同,甲施工單位按合同規定,把基坑圍護樁和土方開挖工程分包給乙單位,施工過程中發生如下事件:
事件1:監理員巡視發現,部分基坑圍護樁施工由丙單位實施,經查實,乙施工單位為加快施工,將部分工作分包給了丙單位,監理員簽發監理通知單,并報告專業監理工程師。
事件2:監理員對甲施工單位下發監理通知單,甲單位未回復,隨后監理工程師又向丙單位下發了監理通知單,丙單位并按照要求暫停施工;工程竣工預驗收合格后,項目監理機構編寫工程質量評估報告,經總監理工程師簽字后直接報建設單位。
問題:
1.指出事件1監理工程師的后續處理程序及內容。
2.分別說明監理工程師對甲、丙單位洗發通知單是否正確,說明理由。
3.指出事件2中的監理單位的不妥之處,正確做法。
【參考答案】
1.(1)由總監理工程師向甲單位簽發《工程暫停令》,責令丙單位退場,并要求對丙單位已施工部分進行檢查驗收。
(2)若檢查驗收合格,則由總監理工程師下達《工程復工令》。若檢查驗收不合格,則指令甲單位返工處理。
2.監理工程師對甲單位下發通知單不正確;理由:應向甲單位簽發《工程暫停令》。監理工程師對丙單位下發通知單不正確;理由:丙和建設單位無合同關系,監理下達任何指令應對甲單位。
3.(1)監理員對甲施工單位下發監理通知單不妥;
正確做法:應該由專業監理工程師下發監理通知單。
(2)工程質量評估報告,經總監理工程師簽字后直接報建設單位不妥;
正確做法:工程竣工預驗收合格后,項目監理機構應編寫工程質量評估報告,并應經總監理工程師和工程監理單位技術負責人審核簽字后報建設單位。
(3)甲單位未回復,丙單位并未按要求暫停施工不妥。
正確做法:項目監理機構應及時向報告建設單位,并向有關主管部門報送監理報告。
【案例三】
事件一、為控制工程質量:項目監理機構巡視工作內容有:(1)施工單位現場管理人員到位情況(2)特種作業人員持證上崗情況(3)按批準施工組織設計施工情況。
事件二.監理人員巡視發現(1)施工項目技術負責人兼任安全員(2)本工程已完工的地下一層有工人居住(3)正在使用的腳手架連墻件被拆除。
事件三:施工過程中,施工單位對現場擬用承重結構的鋼筋取樣試驗后,報項目監理機構確認,監理人員確認后,通知施工單位報送檢測機構。
事件四:項目監理機構收到施工單位提交的節能分部驗收申請(總監理工程師組織施工單單位項目負責人和項目技術負責人驗收,并檢章以下內容(1)所含分項質量是否符合規定;(2)有關安全、節能、環保和主要使用功能抽樣結果是否符合規定。
【問題】
1.事件一:監理機構巡視還包括哪些內容?
2.事件二:施工單位不妥之處,說明理由?
3.事件三:指出不要之處,寫出正確做法?
4.事件四:還有哪些人員參加驗收,項目監理機構還應核查哪些內容?
【參考答案】
1監理機構巡視還包括:
(1)施工單位是否按工程設計文件、工程建設標準和批準的(專項)施工方案施工。
(2)使用的工程材料、構配件和設備是否合格。(3)施工質量管理人員是否到位。
2.(1)施工項目技術負責人兼任安全員不妥。理由:施工單位應當設立安全生產管理機構,配備專職安全生產管理人員。
(2)本工程已完工的地下一層有工人居住不妥。理由:施工單位不得在尚未竣工的建筑物內設置員工集體宿舍。
(3)正在使用的腳手架連墻件被拆除不妥。理由:連墻件必須隨腳手架逐層拆除,嚴禁將正在使用的腳手架連墻件拆除。
3.施工單位對現場擬用承重結構的鋼筋取樣試驗后;報項目監理機構確認,監理人員確認后,通知施工單位報送檢測機構不妥。
正確做法:項目監理機構應對承重結構的鋼筋進行見證取樣、封樣、送檢。
4.節能分部工程驗收還應參加的人員:設計單位項目負責人和施工單位技術、質量部門負責人。
【案例四】
背景材料:
某工程,建筑面積12萬m,計劃工期26個月,工程估算價4個億,建設單位委托工程監理單位進行施工招標和施工監理。實施過程中發生如下事件:
事件1:監理單位起草招標,建設單位提出:①投標單位必須有近5年建設面積10萬平方米的同類工程業績;②投標單位必須在本工程所在地具有同類工程業績③施工項目經理必須常駐現場,未經建設單位同意不得更換項目經理;④設置最高投標限價和最低投標限價;
?、萃稑藛挝坏耐稑吮WC金為1000萬元;⑥聯合體中標的,由聯合體代表與建設單位簽訂合同。
(背景材料不全,事件2-4待添加)
問題:
1.指出事件1中建設單位要求的不妥之處,說明理由。
2.針對事件2依據《建設工程監理規范》,項目監理機構對施工組織設計還應審查哪些內容?
3.針對事件3指出項目監理機構的不妥之處,寫出正確做法?
4.指出事件4中不妥之處,寫出正確做法。
【參考答案】
1.②投標單位必須在本工程所在地具有同類工程業績不妥。
理由:招標人不得以不合理的條件限制或者排斥潛在投標人,不得對潛在投標人實行歧視待遇。
?、茉O置最高投標限價和最低投標限價不妥。
理由:招標人不得規定最低投標限價。
?、萃稑藛挝坏耐稑吮WC金為1000萬元不妥。
理由:投標保證金不得超過招標項目估算價的2%。
⑥聯合體中標的,由聯合體代表與建設單位簽訂合同不妥。
理由:聯合體中標的,聯合體各方應當共同與招標人簽訂合同,就中標項目向招標人承擔連帶責任。
2.項目監理機構對施工組織設計審查內容:
(1)編審程序應符合相關規定;
(2)施工組織設計的基本內容是否完整,應包括編制依據、工程概況、施工部署、施工進度計劃、施工準備與資源配置計劃、主要施工方法、施工現場平面布置及主要施工管理計劃等;
(3)工程進度、質量、安全、環境保護、造價等方面應符合施工合同要求;
(4)資金、勞動力、材料、設備等資源供應計劃應滿足工程施工需要,施工方法及技術措施應可行與可靠;
(5)施工總平面布置應科學合理。
【案例五】
某工程項目,建設單位與施工單位按照<建設工程施工合同(示范文本)》簽訂施工合同,工期36個月。施工進度計劃見下圖。

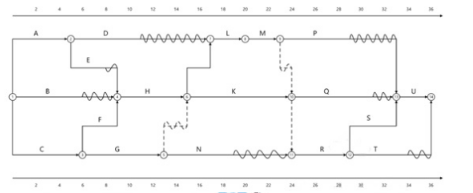

施工進度計劃
5-1
施工過程中發生如下事件:
事件1:第2個月,施工中遇到勘察報告未提及的地下障礙物,需要補充勘察并修改設計,A工作延誤1個月,B工作延誤2.5個月,施工的機械設備閑置15萬元,人員窩工損失12萬元,施工單位提出工期順延2.5個月,費用補償27萬元。
事件2:施工至第19個月末,進度檢查發現,L工作拖后3個月,K工作正常,N工作拖后4個月。
事件3:第20個月初,建設單位要求施工單位按期完成工程,施工單位計劃將R和s工作組織流水施工,R和s工作均分為3個施工段,流水節拍如下表所示。
問題:
1針對事件1,項目監理機構應批準的工期索賠和費用索賠各為多少?說明理由。
2.事件1發生之后,請指出關鍵線路,計算D工作和G工作的總時差和自由時差。
3.針對事件2,請指出L、K、N工作拖后對總工期的影響,說明理由。
4.針對事件3,計算R和s工作的流水步距、流水工期,以及該工程項目的最終完工時間,說明理由。
【參考答案】
1(1)工期索賠不成立;理由:A工作有1個月總時差,延誤1個月未超過其總時差,故不影響工期;B工作有3個月總時差,延誤2.5個月,未超過其總時差,故不影響工期。
(2)費用索賠成立;理由:施工中遇到勘察報告未提及的地下障礙物屬于建設單位應承擔的責任,損失應由建設單位承擔。
2(1)發生事件1后,關鍵線路有兩條C-F-H-K-R-S-U;A-E-H-K-R-S-U
(2)D工作,總時差6個月,自由時差5個月;G工作,總時差2個月,自由時差0。
3.(1)L工作,總時差1個月,拖后3個月,超過總時差2個月,故對總工期影響2個月;
K工作正常,對總工期沒有影響;N工作,總時差5個月,拖后4個月,未超出其總時差,故對總工期沒有影響。
4.(1)采用錯位相減取大差法計算R、S工作的流水步距:
K=3個月
(2)流水工期=ZK+T.=3+(1+1+2)=7個月
(3)考慮事件2時延誤的2個月工期,R、S工作,原計劃工期9個月,現在組織流水施工后調整為7個月,縮短2個月,U工作可以早開始2個月,綜合考慮P、O和T工作的總時差,工期可以縮短2個月,再考慮前期延誤的2個月工期,最終完工時間仍為36個月。
【案例六】
某工程,建設單位和施工單位依照<建設工程施工合同(示范文本)》簽訂了施工合同,簽約合同價為8100萬元,其中暫列金額100萬元(含稅費)。合同工期10個月,施工合同約定:①預付款為簽約合同價扣除暫列金額的20%,開工后從第3個月開始分4個月等額扣回,當月實際結算價款不足以抵扣時,不足部分在次月扣回。②工程進度款按月結算;③質量保證金為工程結算價款總額的3%,每月按應付工程進度款的3%扣留。④人工費80元/工日,施工機械臺班費2000元/臺班,計日工單價150元。⑤企業管理費率12%(以人工費、材料費、施工機具使用費之和為基數),利潤率5%(以人工費、材料費、施工機具使用費及企業管理費之和為基數),規費綜合費率8%(以分部分項工程費、措施項目費及其他項目費之和為基數)。增值稅稅率9%。(上述費用均不含增值稅進項稅額)。
工程實施過程中發生如下事件:
事件1:基坑開挖過程中,受建設單位平行發包的另一家施工承包單位施工不當影響,造成基坑局部坍塌,因此發生修理基坑圍護工程費用30萬元,變配電用房費用5萬元,工程停工5天,施工單位提出索賠,要求補償費用35萬元,工程延期5天,建設單位同意補償基坑圍護工程費用30萬元,但不同意順延工期。
事件2:結構工程施工階段,建設單位提出工程變更,由此增加用工150工日,施工機械30臺班及計日工160工日,施工單位在合同約定期限內向項目監理機構提出費用補償申請。
事件3:裝修工程施工中發生不可抗力,造成下列后果:①裝修材料損失3萬元。②施工機械損失12萬元。③施工單位應建設單位要求,照管、清理和修復工程發生費用15萬元。④施工人員醫療費1.8萬元,為保證合同工期,建設單位要求施工單位趕工,施工單位為此提出增加趕工費要求。

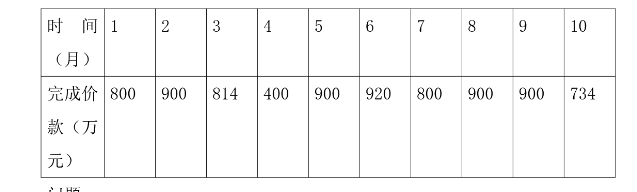

事件4:施工單位1~10月實際完成的合同價款(含各項索賠費用)見表6-1.
問題:
1.預付款總額和第3個月應扣回的工程預付款分別為多少萬元?
2.針對事件1,指出建設單位做法的不妥之處,并寫出正確做法。
4.針對事件3,指出建設單位應承擔哪些費用?
5.針對事件4,分別計算第2、4、5個月實際支付的工程價款為多少萬元?工程
實際造價和質量保證金分別是多少萬元?(計算結果保留2位小數)
【參考答案】
1預付款總額=(8100-100)×20%=1600(萬元)。
第3個月應扣回的工程預付款為1600/4=400(萬元)。
2.建設單位的不妥之處:費用索賠30萬元不妥,不同意順延工期不妥。應賠償費用35萬元,同意工程延期5天。
3.賠償?shù)馁M用有:
增加用工:80×150/10000=1.2(萬元)。
施工機械費用:30×2000/10000=6(萬元).
計日工費用:150×160/10000=2.4(萬元)。
監理機構應批準費用補償為:
[(6+1.2)×(1+12%)×(1+5%)+2.4]×(1+8%)×(1+9%)=12.79(萬元)
4.不可抗力事件導致的費用增加:合同工程本身的損害、因工程損害導致第三方人員傷亡和財產損失以及運至施工場地用于施工的材料和待安裝的設備的損害,由發包人承擔;工程所需清理、修復費用,應由發包人承擔。不可抗力解除后復工的,發包人要求趕工的,趕工費用應由發包人承擔。建設單位應承擔的費用有:①裝修材料損失3萬元。②施工單位應建設單位要求照管清理修復工程費用15萬元。③建設單位要求趕工的趕工費。
5.第2個月完成價款900萬元,工程實際造價900萬元,扣回質保金為900×3%=27(萬元),實際支付的價款為900-27=873(萬元)。
第4個月工程實際造價400萬元,扣回質保金為400×3%=12(萬元),扣回的預付款為400萬元,由于不足以扣完,故第4個月實際支付的價款為0萬元,不足以扣回的金額12萬元,將在第5個月扣回。
第5個月工程實際造價900萬元,扣回質保金為900×3%=27(萬元),扣回的預付款為400萬元。實際支付的工程價款為900-27-400-12=461(萬元)。
實際造價=800+900+814+400+900+920+800+900+900+734=8068(萬元)。
質量保證金=8068×3%=242.04(萬元)。
持續更新中
以上內容為大立教育為各位考生整理的2021年監理工程師《案例分析(土建專業)》科目的真題及答案匯總,在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解而更多關于2021年監理工程師考試以及考后相關工作的信息,可以點擊咨詢更多考后問題
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
