1.常用建筑結構體系中,應用高度最高的結構體系是( )。
A.筒體
B.剪力墻
C.框架-剪勱墻
D.框架結構
【參考答案】 A
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
2.結構梁上砌筑砌體隔墻,該梁所受荷載屬于( )。
A.均布荷載
B線荷載
C.集中荷載
D.活荷載
【參考答案】 B
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
3.常用較高要求抗震結構的縱向受力普通鋼筋品種是( )。
A.HRBB500
B.HRBF500
C.HRB500E
D.HRB600
【參考答案】 C
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
4.施工現場常用坍落度試驗來測定混凝土( )指標。
A.流動性
B黏聚性
C.保水性
D.耐久性
【參考答案】 A
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
【模考二7題考點押中】
7.下列關于砂漿、混凝土流動性說法中正確的是( )。
A.混凝土坍落度越小,流動性越大
B.混凝土坍落擴展度越小,流動性越大
C.稠度測定儀測得的砂漿稠度值越小,流動性越大
D.維勃稠度儀測得的混凝土稠度值越小,流動性越大
5.混凝土立方體抗壓強度標準試件的邊長( )mm。
A.70.7
B.100
C.150
D.200
【參考答案】 C
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
6.在搶修工程中常用的混凝土外加劑是( )。
A.減水劑
B.早強劑
C.緩凝劑
D.膨脹劑
【參考答案】 B
【基礎夯實、系統精講班、深度精講班、沖刺班、集訓卷押中】
【北京集訓試卷二4題考點押中】
4.關于混凝土外加劑的說法,錯誤的是( )。
A.早強劑多用于冬期施工或緊急搶修工程
B.高溫季節大體積混凝土施工應摻速凝劑
C.摻入引氣劑可提高混凝土的抗?jié)B性和抗凍性
D.防凍劑能顯著降低混凝土的冰點
【點睛資料原文重現】
7.常于室內裝修工程的天然大理石最主要的特性是( )。
A.屬酸性石材
B.質地堅硬
C.吸水率高
D.屬堿性石材
【參考答案】 D
【基礎夯實、系統精講班、深度精講班、點睛資料押中】
【點睛資料原文重現】

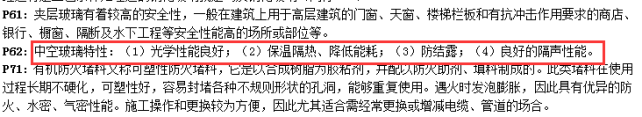

8.關于中空玻璃的特性正確的( )。
A.機械強度高
B.隔聲性能好
C.彈性好
D.單向透視性
【參考答案】 B
【基礎夯實、系統精講班、深度精講班、點睛資料押中】
【點睛資料原文重現】
9.依據建筑場地的施I控制方格網放線,最為方便的方法是( )。
A.極坐標法
B.角度前方交會法
C.直角坐標法
D.方向線交會法
【參考答案】 C
【基礎夯實、系統精講班、深度精講班押中】
10.通常基坑驗槽主要采用的方法是( )。
A.觀察法
B.釬探法
C.丈量法
D.動力觸探
【參考答案】 A
【基礎夯實押中】
11.設有鋼筋混凝土構造柱的抗震多層磚房,施工順序正確的是( )。
A.砌磚墻結→綁扎鋼筋→澆筑混凝土
B綁扎鋼筋→澆筑混凝土→砌磚墻
C.綁扎鋼筋→砌磚墻→澆筑混凝土
D.澆筑混凝→綁扎鋼筋→砌磚墻
【參考答案】 C
【基礎夯實、系統精講班、深度精講班押中】
12.倒置式屋面基本構造自下而上順序( )。①結構層、②保溫層③保護層④找坡層⑤找平層⑥防水層
A.①②③④⑤⑥
B.①④⑤⑥②③
C.①②④⑤⑥③
D.①④⑤②③⑥
【參考答案】 B
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
13.全玻幕墻面板與玻璃肋的連結用膠應用( )。
A.硅酮耐候密封膠
B.環氧膠.
C.J基熱熔密封膠
D.硅酮結構密封膠
【參考答案】 D
【基礎夯實、系統精講班、深度精講班、沖刺班、點睛資料押中】
【點睛資料原文重現】
14.高層鋼結構吊裝中,廣泛采用的吊裝方是( )。
A.綜合吊裝法
B.單件流水法
C.整體吊裝法
D.整體提升法
【參考答案】 A
【基礎夯實、系統精講班押中】
15.施工現場臨時電配電箱金屬箱與金屬箱件的連接材料正確的是( )。
A.單股銅線
B.絕緣多股銅線
C.編織軟銅線
D.銅絞線
【參考答案】 C
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
16.施工現場污水排放需申領《臨時排水許可證》,當地政府發證的主管部門( )。
A.環境保護管理部門
B.環境管理部門
C.安全生產監督管理部門
D.市政管理部門
【參考答案】 D
【基礎夯實、系統精講班、深度精講班、沖刺班押中】

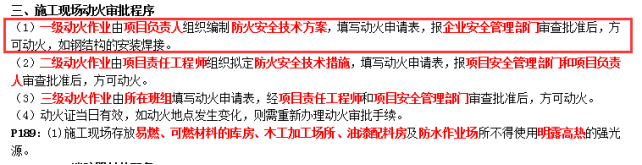

17.施工現場負責審查批準一級動火作業的( )。
A.項目負責人
B項目生產負責人
C項目安全管理部門
D.企業安全管理部門
【參考答案】 D
【基礎夯實、系統精講班、深度精講班、沖刺班、集訓卷、點睛資料押中】
【北京集訓試卷二12題考點押中】
12.一級動火作業由( )組織編制防火安全技術方案。
A.項目負責人
B.總監理工程師
C.項目技術負責人
D.施工企業技術負責人
【點睛資料原文重現】
18.單位工程驗收時的項目組織負責人是( )。
A.建設單位項負責人
B.施工單位項目負責人
C.監理單位項目負責人
D.設計單位項目負責人
【參考答案】 A
【基礎夯實、系統精講班、深度精講班、沖刺班、點睛資料押中】
【點睛資料原文重現】
19.根據《建筑設計防火規范》,墻面裝飾材料燃燒性能等級屬于A級的場所是( )。
A.賓館
B辦公樓
C.醫院病房
D.住宅樓
【參考答案】 C
【基礎夯實、系統精講班、深度精講班、沖刺班、集訓卷押中】
【北京集訓試卷一18題考點押中】
18.下列( )民用建筑內部裝飾裝修材料的燃燒性能等級為B1級。
A.住宅頂棚
B.體育館頂棚
C.養老院墻面
D.醫院病房樓墻面

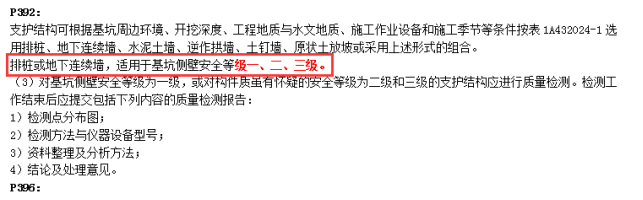

20.基施開挖深度8m基坑側壁安全等級為一級,基坑支護結構形式宜選( )。
A.水泥土墻
B.原狀士放坡
C.土釘墻
D.排樁
【參考答案】 D
【基礎夯實、系統精講班、深度精講班、沖刺班、巔峰卷、點睛資料押中】
【巔峰訓練試卷三9題考點押中】
9.對基坑側壁安全等級為一級的深基坑工程,宜采取的支護形式為( )。
A.水泥土墻
B.逆作拱墻
C.土釘墻
D.地下連續墻
【點睛資料原文重現】
2020年
二、多項選擇題(共10題,毎題2分,毎題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項和0.5分)
21.關于疏散走道上設置防火卷簾的說法,正確的有( )。
A.在防火卷簾的一側設置啟閉裝置
B.在防火卷簾的兩側設置啟閉裝置
C.具有自動控制的功能
D.具有手動控制的功能
E.具有機械控制的功能
【參考答案】 BCDE
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
22.鋼筋代換時應滿足構造要求有( )。
A.裂縫寬度驗算
B.配筋率
C.鋼筋間距
D.保護層厚度
E.鋼筋錨固長度C
【參考答案】 CDE
【基礎夯實、系統精講班、深度精講班、模考卷押中】
【模擬試卷一24題考點押中】
24.關于鋼筋代換的說法,正確的有( )。
A.當構件配筋受強度控制時,按鋼筋代換前后強度相等的原則代換
B.當構件按最小配筋率配筋時,按鋼筋代換前后截面面積相等的原則代換
C.鋼筋代換時應征得設計單位的同意
D.當構件受裂縫寬度控制時,代換前后應進行裂縫寬度和撓度驗算
E.同鋼號之間的代換按鋼筋代換前后用鋼量相等的原則代換
23.建筑幕墻的防雷做法正確的( )。
A.避雷接地一般每三層與均壓環連接
B.防雷構造連接不必進行隱蔽工程驗收
C.防雷連接的鋼構件上完成后都應進行防銹油漆
D.在有鍍膜的構件上進行防雷連接應除去其鍍膜層
E.幕墻的金屬框架應與主體結構的防雷體系可靠連接
【參考答案】 ACDE
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
24.關于高溫天氣施工的說法,正確的有( )。
A.現場拌制砂漿隨拌隨用
B.打密封膠時環境溫度不宜超過35°C
C.大體積防水混凝士澆筑入模溫度不應高于30°C
D.不應進行鋼結構安裝
E.混凝士的坍落度不宜小于70mm
【參考答案】 ABCE
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
25.事故應急救援預案提出的技術措施和組織措施應( )。
A.詳盡
B.真實
C.及時
D.明確
E.有效
【參考答案】 ADE
【基礎夯實押中】
26.建筑安全生產事故按事故的原因和性質分為( )。
A.生產事故
B.重傷事故
C.死亡事故
D.輕傷事故
E.環境事故
【參考答案】 AE
【基礎夯實、系統精講班、深度精講班押中】
27.建筑施工中,垂直運輸設備有( )。
A.塔式起重機
B.施工電梯
C.吊籃
D.物料提升架
E.混凝土泵
【參考答案】 ABDE
【基礎夯實、系統精講班押中】
28.根據控制室內環境的不同要求,屬于Ⅰ類民用建筑工程的有( )。
A.餐廳
B.老年建筑
C.理發店
D.學校教室
E.旅館
【參考答案】 BD
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
【點睛資料原文重現】
29.關于土方回填的說法,正確的有( )。
A.回填料應控制含水率
B.根據回填工期要求確定壓實遍數
C.下層的壓實系數試驗合格后,進行上層施工
D.冬期回填時,分層厚度可適當增加
E.先有取樣點位布置圖,后有試驗結果表
【參考答案】 AC
【基礎夯實、系統精講班押中】
30.屋面工程中使用的保溫材科,必須進場復驗的技術指行有( )。
A.導熱系數
B.密度
C.抗拉強度
D.燃燒性能
E.抗腐蝕性能
【參考答案】 ABD
【基礎夯實、系統精講班、深度精講班押中】
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分。
(一)
【背景材料】
某工程項目部根據當地政府要求進行新冠疫情后復工,按照住建部《房屋市政工程復工復產指南》(建辦質(2020) 8號)規定,制定了《項目疫情防控措施),其中規定有:
(1)施工現場采取封閉式管理。嚴格施工區等“四區”分離,并設置隔離區和符合標準的隔離室:
(2)根據工程規模和務工人員數量等因素,合理配備疫情防控物資;
(3)現場辦公場所、會議室、宿舍應保持通風,每天至少通風3次,并定期對上述重點場所進行消毒。
項目部制定的《模板施工方案》中規定有:
(1)模板選用15mm厚木膠合板,木枋格柵、圍檁:
(2)水平模板支撐采用碗扣式鋼管腳手架,頂部設置可調托撐:

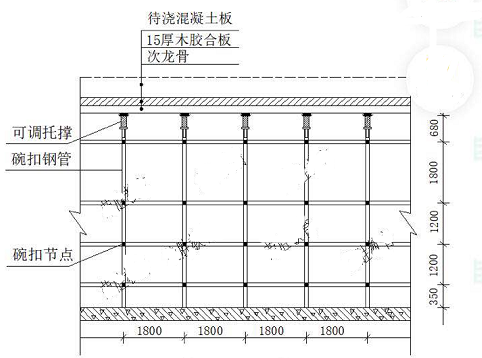

(3)碗扣式腳手架鋼管材料為Q235級,高度超過4m ,模板支撐架安全等級按1級要求設計:
(4)模板及其支架的設計中考慮了下列各項荷載:
1)模板及其支架自重(G1);
2)新澆筑混凝土自重(G2);
3)鋼筋自重(G3)
4)新澆筑混凝土對模板側面的壓力(G4);
5)施工人員及施工設備產生的荷載(Q1);
6)澆筑和振搗混凝土時產生的荷載(Q2);
7)泵送混凝土或不均勻堆載等附加水平荷載(Q3);
8)風荷載(Q4)。

進行各項模板設計時,參與模板及支架承載力計算的荷載項見表1。

某部位標準層樓板模板支撐架設計剖面示意圖如圖1。
【問題】
1.《項目疫情防控措施》規定的“四區”中除施工區外還有哪些?施工現場主要防疫物資有哪些?需要消毒的重點場所還有哪些?
2.作為混凝土澆筑模板的材料種類都有哪些? (如木材)
【基礎夯實、系統精講班、深度精講班押中】
3.寫出表1中其他模板與支架承載力計算內容項目的參與荷載項。(如:支架水平桿及節點承載力:G1、G2、G3、Q1)
4.指出圖1中模板支撐架剖面圖中的錯誤之處。
【基礎夯實、系統精講班、深度精講班押中】
【參考答案】
1.(1)生活區、辦公區、輔助作業區、材料堆放區(2分)
(2)額溫槍、 水銀體溫計、 口罩、84消毒液、 洗手液、橡膠手套(2分)
(3)門口區域(人臉識別打卡機及樓梯口處)、公共區域(門廳、樓道電梯、會議室、衛生間等區域)、中央空調區(停用)(2分)
2.解析:鋼材、木材、竹、鋁合金。(3分)
3.解析:(1)底面模板承載力:G1、G2、G3、Q2 (2分)
(2)支架立桿承載力: G1、 G2、G3、Q1、Q2 (2分)
(3)支架結構整體穩定: G1、G2、G3、G4、Q1、Q2、Q3、Q4 (2分)
4.解析:指出錯誤之處即可
(1)錯誤一:頂層水平桿步距1800mm (1分)
(6.3.5步 距應通過立桿碗扣節點間距均勻設置;對安全等級I為級的模板支撐架,架體頂層兩步距應比標準步距縮小至少一個節點間距)
(2) 錯誤二:立桿底部沒有墊板(1分)
(3) 錯誤三:立桿間距1800mm (1分)
(6. 3. 6立桿間距應通過設計計算確定,并應符合下列規定:當立桿采用Q235級材質鋼管時,立桿間距不應大于1.5m)
(4) 錯誤四:可調托撐螺桿伸出長度680mm(1分)(6.3.3立桿頂端可調托撐伸出頂層水平桿的懸臂長度不應超過650mm)
(5) 沒有設置豎向斜撐桿(1分) (6. 3. 8模板支撐架應設置豎向斜撐桿并應符合下列規定:安全等級為I 級的模板支撐架應在架體周邊、內部縱向和橫向每隔4m~6m各設置一道豎向斜撐桿)注: 6. 1.3腳手架的水平桿應按步距沿縱向和橫向連續設置,不得缺失。在立桿的底部碗扣處應設置一道縱向水平桿、橫向水平桿作為掃地桿,掃地桿距離地面高度不應超過400mm,水平桿和掃地桿應與相鄰立桿連接牢固。
(二)
【背景材料】
某新建住宅群體工程,含10棟裝配式高層住宅,5棟現澆框架小高層公寓,1 棟社區活動中心及地下車庫,總建筑面積31.5萬m3,開發商通過邀請招標確定甲公司為總承包施工單位。開工前,項目部綜合工程設計、 合同條件、現場場地分區移交、陸續開工等因素編制本工程施工組織總設計,其中施I進度總計劃在項目經理領導下編制,編制過程中,項目經理發現該計劃編制說明中僅有編制的依據,未體現計劃編制應考慮的其他要素,要求編制人員補充。社區活動中心開后,由項目技術負責人組織。 專業工程師根據施工進度總計劃編制社區活動中心施工進度計劃,內部評審中項目經理提出C、G、J工作由于特殊工藝共同租賃-臺施工機具, 在工作B、E按計劃完成的前提下,考慮該機具租賃費用較高,盡量連續施工,要求對進度計劃進行調整。經調整,最終形成既滿足工期要求又經濟可行的進度計劃。社區活動中心調整后的部分方案計劃如圖2。
單位:天
圖2社區活動中心施I進度計劃(部分)公司對項目部進行月度生產檢查時發現,因連續小雨影響, D工作實際進度較計劃進度滯后2天,要求項目部在分析原因的基礎上制定進度事后控制措施。本工程完成全部結構施工內容后,在主體結構驗收前,項目部制定了結構實體檢驗專項方案托具有相應資質的檢測單位在監理單位見證下對涉及混凝土結構安全的有代表性的部位進行鋼筋保護層厚度等檢測,檢測項目全部合格。
【問題】
1.指出背景資料中施工進度計劃編制中的不妥之處。施工進度總計劃編制說明還包含哪些內容?
2.列出圖2調整后有變化的邏輯關系(以工作節點表示如:①→②或②→③。計算調整后的總工期,列關鍵線路(以工作名稱表示如:A--→D)?!净A夯實、系統精講班、深度精講班、集訓試卷、??荚嚲?、巔峰試卷押中】
3.按照施工進度事后控制要求,社區活動中心應采取的措施有哪些?
4.主體結構混凝耔分部包含哪些分項工程?結構實體檢驗還應包含哪些檢測項目?
【基礎夯實、系統精講班、深度精講班、沖刺班、點睛資料押中】
【點睛資料原文重現】
【參考答案】
1.(1)不妥一:社區活動中心開后,由項負責人組織專業工程師根據施工進度總計劃編制社區活動中心施工進度計劃(2分)
(2)編制說明的內容還包括:假設條件,指標說明,實施重點和難點,風險估計及應對措施等。(3 分)
2.(1)變化的邏輯關系:④→⑥⑦→⑧(2分)
(2)4+3+4+3+2=16天關鍵線路:B-→E-→G-小→P和B→E-→G→K→P (3分)
3.當實際進度與計劃進度發生偏差時,并沒有影響實際進度,在分析原因的基礎,上應采取以下措施:
(1)制定保證總工,不突破的對策措施;
(2)調整相應的施工計劃,并組織協調相應的配套設施和保障措施。(4 分)
4.(1)主體結構混凝場分部包括:模板,鋼筋,混凝土,預應力,現澆結構,裝配式結構等分項工程(4分)
(2)混凝士結構實體檢驗項目包括混凝士強度結構位置及尺寸偏差以及合同約定項目等(2分)
(五)
【背景材料】
某建筑地下2層,地上18層??蚣芙Y構。地下建筑面積0.4萬㎡,地上建筑面積2.1萬㎡。某施工單位中標后,由趙佑項目經理組織施工,施工至5層時,公司安全部葉軍帶隊對項目進行了定期安全檢查。檢查過程依據標準JGJ59的相關內容進行,項目安全總監也全程參加,檢測結果如表5-1。
公司安全部門]在年初的安全檢查規劃中按照相關要求明確了對項目安全檢查的主要形式,包括定期安全檢查,開工、復工安全檢查,季節性安全檢查等。確保項目施工過程中全覆蓋,進入夏季后,公司項目管理部對該項目工人宿舍和食堂進行了檢查。個別宿舍內床鋪均為2層,住有18人,設置有生活用品專用柜,窗戶為封閉式窗戶,防止他人進入,通道寬度為0.8米,食堂辦理了衛生許可證,3名炊事人員均有健康證,上崗符合個人衛生相關規定。檢查后項目管理部對工人宿舍的不足提出了整改要求,并限期達標。工程竣工后,根據合同要求相關部門對該工程進行綠色建筑評價,評價指標中“生活便利”該分值低,施工單位將評分項“出行無障礙”等4項指標進行了逐一分析以便得到改善,評價分值如表5-2。
【問題】

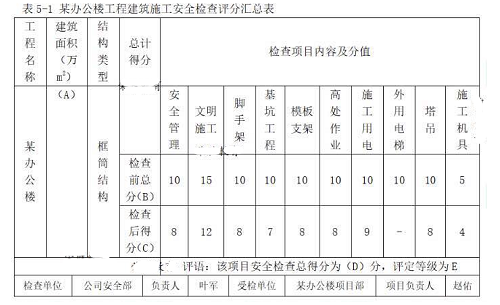

1.寫出表5-1中A-F所對應內容(如A: *萬m2),施工安全評定結論分幾個等級,評價依據有哪些?
【基礎夯實、系統精講班、深度精講班、沖刺班、集訓試卷、點睛資料押中】
【點睛資料原文重現】
【北京集訓卷一案例(三)押中】
(三)
某新建商務樓工程,建筑面積56500㎡,地下一層,地上六層,框架結構,建筑總高24.6米??偝邪鼏挝淮钤O了雙排扣件式鋼管腳手架(高度30米)。
外墻裝飾階段,建設單位建議將外墻外保溫材料有B1級的聚苯板改為A級的水泥復合保溫板,經設計單位認可后,施工單位進行了變更施工。實際施工時,由于變更后的保溫材料太重,施工難度明顯加大,外墻施工的成本明顯增加。在5個月之后的竣工結算時,乙方提出外墻外保溫施工的的綜合單價由清單中的220元/m2改為280元/m2,但甲方收到后未予答復。
2018年底對該項目按《建筑施工安全檢查標準》的要求進行檢查,對應的各個檢查表打分如下表:其中:
(1)現場腳手架采用了三種形式,落地式腳手架實得分80分,懸挑式腳手架實得分90分,附著式升降腳手架實得分85分。
(2)基坑工程保證項目得分為45分,一般項目得分為40分。
(3)模板支架保證項目得分為37分,一般項目得分為36分。
(4)高處作業評分表中的移動式操作平臺現場沒用,該項總分為10分,其他項檢查實得分為75分。
項目部按要求進行了施工資料的組卷。其中防水專業承包工程的施工資料由總包單位負責,并單獨組卷。三臺電梯按不同型號每臺電梯單獨組卷。室外工程將建筑環境、安裝工程共同組卷。
工程竣工后,相關部門組織專家對該工程進行綠色建筑評價,按照評價體系中的安全耐久、健康舒適等指標分別進行了打分,評價結果為綠色建筑三星級。
【問題】
1.指出該項目外墻外保溫變更程序是否正確?外墻保溫變更后,乙方變更
價款是否生效并說明理由?
2.分別計算匯總表中腳手架、基坑工程、模板支架、高處作業檢查評分表
的實得分值?計算安全檢查匯總表的得分?指出此次安全檢查評定的等級并說明理由。
3.指出項目部在施工資料組卷做法不妥之處?說明正確做法。建設單位工程資料歸檔保存期限應滿足哪些需要?
4.指出綠色建筑評價指標還有哪些?綠色建筑三星級的要求有哪些?
【參考答案】
1.(1)不正確。(理由可以不寫,設計變更涉及建筑節能時,應經原施工圖設
計審查機構審查,在實施前辦理設計變更手續,并獲得監理或建設單位的確認。)
(2)乙方變更價款不能生效。該事件是由非承包單位所引起,按照相關規定,承包人應在收到變更指示后14天內,向監理人提交變更估價申請。監理人應在收到承包人提交的變更估價申請后7天內審查完畢并報送發包人,監理人對變更估價申請有異議,通知承包人修改后重新提交。發包人應在承包人提交變更估價申請后14天內審批完畢。發包人逾期未完成審批或未提出異議的,視為認可承包人提交的變更估價申請。如果承包人在變更指示后14天內未提交合同價款調增報告的,視為承包人對該事項不存在調整價款的請求。而本案例總包在竣工結算時(5個月后)提出,此時距變更指示發出已經超過14天。所以乙方變更價款不能生效。
2.(1)匯總表腳手架檢查評分表實得分
=(80+90+85)÷3×10÷100= 8.5
(2)匯總表基坑工程檢查評分表實得分
=(45+40)×10÷100= 8.5
(3)匯總表模板支架檢查評分表因為保證項目37分<40分,
檢查評分表實得分:0分
(4)高處作業分項檢查評分表分值
= 75÷(100-10)×100= 83.3
匯總表高處作業檢查評分表實得分=83.3×10÷100= 8.33
(5)匯總表總得分=8.5+13+8.5+8.5+0+8.33+8.5+9.2+8.5+4.0=77.03
不合格,根據相關規定,當匯總表得分值不足70分或者當有一分項檢查評分表為0時,安全檢查評定為不合格。雖然該匯總表得分為77.03分,但是由于模板支架分項檢查評分表為0分,所以該匯總表評定結論為不合格。
3.
1)不妥之處一:防水專業承包工程的施工資料由總包單位負責,并單獨組卷。
正確做法:防水專業承包工程的施工資料由專業承包單位負責,并單獨組卷。
不妥之處二:室外工程將建筑環境、安裝工程共同組卷。
正確做法:室外工程應按室外建筑環境、室外安裝工程單獨組卷。
2)建設單位工程資料歸檔保存期限應滿足工程維護、修繕、改造、加固的需要。
4.
(1)綠色建筑評價指標還有生活便利、資源節約、環境宜居3類指標。
(2)綠色建筑三星級應滿足以下4個條件:各類指標的控制項全部滿足;每類指標評分項得分不應小于其評分項滿分值的30%;工程全裝修,全裝修質量、選用材料及產品質量符合國家現行有關標準;總得分達到85分且滿足“三星級綠色建筑的技術要求”。
2.建筑工程施工安全檢查還有哪些形式?
【基礎夯實、系統精講班、深度精講班、沖刺班、巔峰訓練試卷3押中】
【巔峰訓練試卷3案例(三)押中】
(三)
【背景資料】
某建筑公司于9月份新開工某大型高檔商住小區項目,共計建筑面積22萬m2,地上層數38層,其中地下三層到地上六層為商業建筑,其余為民用住宅。由于本工程位于中心城區,屬于該市重點工程,施工單位對安全工作非常重視。施工總承包單位成立了項目部組織施工。施工過程中發生如下事件:
事件一:項目開工一個月后,施工總承包單位對項目進行安全檢查。通知中明確了建筑工程施工安全檢查主要查安全思想、查安全責任、查安全制度、查安全措施、查安全防護。
事件二:項目部編制了《安全生產管理措施》。其中規定:建筑工程施工安全檢查的主要形式為日常巡查、專項檢查、定期安全檢查。監理工程師認為不全。
事件三:項目部編制了《安全生產管理措施》。其中規定:安全檢查的要求有根據檢查內容配備力量,抽調專業人員,確定檢查負責人,明確分工;明確檢查目的和檢查項目、內容及檢查標準、重點、關鍵部位;對現場管理人員和操作工人不僅要檢查是否有違章指揮和違章作業行為,還應進行“應知應會”的抽查,以便了解管理人員及操作工人的安全素質。對于違章指揮、違章作業行為,檢查人員可以當場指出、進行糾正。監理工程師認為不全。
事件四:項目部編制了《安全生產管理措施》。其中規定:建筑工程安全檢查在正確使用安全檢查表的基礎上,可以采用“聽”“問”“看”等方法進行。
事件五:針對某單體工程的建筑安裝工程檢查評分匯總表如下表所示,表中已填有部分數據。

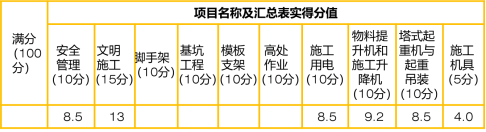

檢查評分匯總表
單位工程(施工現場)名稱 | 建筑面積(m2) | 結構類型 | 總計得分 | 項目名稱及分值 | |||||||||||||||
安全管理 | 文明施工 | 腳手架 | 基坑工程 | 模板工程 | 高處作業 | 施工用電 | 物料提升機與施工升降機 | 塔式起重機與起重吊裝 | 施工機具 | ||||||||||
滿分 | 100 | 10 | 15 | 10 | 10 | 10 | 10 | 10 | 10 | 10 | 5 | ||||||||
××住宅 | 4758.9 | 框架結構 | 8.2 | 8.2 | 8.5 | ||||||||||||||
評語: | |||||||||||||||||||
檢查單位 | 負責人 | 受檢項目 | 項目經理 |
該工程“安全管理檢查評分表”、“模板工程檢查評分表”、“高處作業檢查評分表”、“施工機具檢查評分表”、“塔式起重機與起重吊裝檢查評分表”等分表的實得分分別為81分、86分、79分、82分、82分。
該工程使用了多種腳手架,落地式腳手架實得分為82分,懸挑式腳手架實得分為80分。
“文明施工檢查評分表”中“現場防火”這一保證項目缺項(該項目應得分為20分,保證項目總分為72分),其他各項檢查實得分為68分。
【問題】
1.事件一中,建筑工程施工安全檢查還應包括哪些內容?
2.事件二中,建筑工程施工安全檢查的主要形式還應包括哪些?
3.事件三中,建筑工程施工安全檢查的要求還應包括哪些?
4.事件四中,建筑工程施工安全檢查方法還應包括哪些?
5.計算各分項檢查分值,填入檢查評分匯總表,并計算本工程總計得分。
【參考答案】
P255,1.建筑工程施工安全檢查還應包括:查設備設施、查教育培訓、查操作行為、查勞動防護用品使用和查傷亡事故處理。
P266,2.建筑工程施工安全檢查的主要形式還應包括:經常性安全檢查、季節性安全檢查、節假日安全檢查、開工、復工安全檢查、專業性安全檢查和設備設施安全驗收檢查等。
P256,3.建筑工程施工安全檢查的要求還應包括:
(1)認真、詳細進行檢查記錄,特別是對隱患的記錄必須具體,如隱患的部位、危險性程度及處理意見等。釆用安全檢查評分表的,應記錄每項扣分的原因。
(2)檢查中發現的隱患應發出隱患整改通知書,責令責任單位進行整改,并作為整改后的備查依據。對凡是有即發型事故危險的隱患,檢查人員應責令其停工,被查單位必須立即整改。
(3)盡可能系統、定量地作出檢查結論,進行安全評價。以利受檢單位根據安全評價研究對策、進行整改、加強管理。
(4)檢查后應對隱患整改情況進行跟蹤復查,查被檢單位是否按“三定”原則(定人、 定期限、定措施)落實整改,經復查整改合格后,進行銷案。
P257,4.建筑工程施工安全檢查方法還應包括:量、測、“運轉試驗”。
P259,5.匯總表中各項分數計算如下:
(1)分項實得分=(該分項在匯總表中應得分×該分項在檢查評分表中實得分)/100;
則:“安全管理”分項實得分為:10×81/100=8.1分;
“模板工程”分項實得分為:10×86/100=8.6分;
“高處作業”分項實得分為:10×79/100=7.9分;
“塔式起重機與起重吊裝”分項實得分為:10×82/100=8.2分;
“施工機具”分項實得分為:5×82/100=4.1分。
(2)在匯總表的各項分項中,如有多個檢查評分表分值時,則該分項得分應為各單項實得分數的算術平均值。
腳手架實得分為:(82+80)/2=81分;換算到匯總表中的分值為:10×81/100=8.1分。
(3)分項表中有缺項時,分表總分計算方法:
缺項的分表得分為:(實查項目實得分值之和/實查項目應得分值之和)×100;
保證項目缺項時,保證項目小計得分不足40分,評分表得零分;
文明施工分表得分為:[68/(100-20)]×100=85分;
匯總表中“文明施工”分項實得分為:15×85/100=12.75分。
(4)本工程總計得分為:8.1+12.75+8.1+8.2+8.6+7.9+8.2+8.5+8.2+4.1=82.65分。
3.指出工人宿舍管理的不妥之處并改正。在炊事員上崗期間,從個人衛生角度還有哪些具體管理?
【基礎夯實、系統精講班、深度精講班、沖刺班押中】
4.列式計算該工程綠色建筑總得分Q,該建筑屬于哪個等級,還有哪些等級?生活便利評分還有什么指標?
【基礎夯實、系統精講班、深度精講班、沖刺班、集訓試卷押中】
【參考答案】
1.解析
(1) A: 2.5萬m,
B: 100,
C: 72,
D: 80,
E:優良(5分)

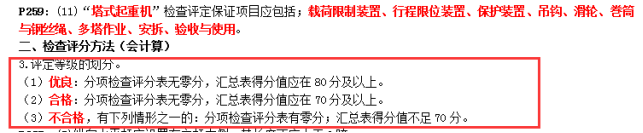

(2)施工安全檢查評定結論分為三個等級(1分)
(3) 1)優良:分項檢查評分表無零分,匯總表得分值應在80分及以上。(1分)
2)合格:分項檢查評分表無零分,匯總表得分值應在80分以下,70分及以上。(1分)
3)不合格:①當匯總表得分值不足70分時;②當有一分項檢查評分表為零時。(1分)
2.日常巡查、專項檢查、經常性安全檢查、節假日安全檢查專業性安全檢查和設備設施安全驗收檢查。(4分)
3.
(1) 不妥之處一:個別宿舍住有18人(0.5分)
整改措施:每間宿舍居住人員不得超過16人(0.5分)
不妥之處二::通道寬度為0.8m (0.5分)
整改措施: 通道寬度不得小于0.9m (0.5分)
不妥之處三: 窗戶為封閉式窗戶(0.5分)
整改措施: 現場宿舍必須設置可開啟式窗戶(0.5分)
(2) 上崗應穿戴潔凈的工作服、工作帽和口罩,應保持個人衛生,不得穿工作服出食堂。 (3分)
4.(1)(400+90+80+ 75+80+80+100) /10=90.5 (4分)
(2)該建筑屬于三星級,還有基本級、一星級、二星級(4分)
(3) 生活便利評分還有服務設施,智慧運行,物業管理指標。(3分)
2020年一級建造師真題答案解析專項直播(專家版),真題解析早知道??粗辈ィ芑?,好估分!>>進入直播間
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?br />脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
