2014年造價工程師《案例分析》考試真題參考答案
(一)

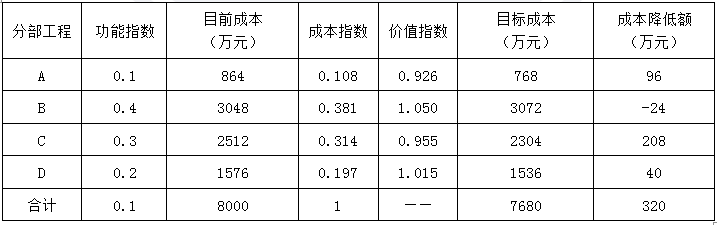

1.基本預備費=(2000+500)×8%=200萬元
靜態投資額=2000+500+200=2700萬元
第1年價差預備費=2700×40%×[(1+5%)1.5-1]=82.00萬元第2年價差預備費=2700×60%×[(1+5%)2.5-1]=210.16萬元項目建設投資=工程費用+工程建設其他費用+預備費=2700+82.00+210.16=2992.16萬元
2.固定資產折舊=(2992.16-200)(1-5%)/8=331.57萬元正常年份的可變成本=10000×550/10000=550.00萬元固定成本=950-550=400.00萬元
經營成本=總成本-折舊-攤銷
攤銷=200/8=25.00萬元
經營成本=950-331.57-25=593.43萬元
3.所得稅=利潤總額×所得稅稅率
利潤總額=營業收入-營業稅金及附加-總成本費用=0.14×10000×(1-5%)-950=366萬元所得稅=366×25%=91.50萬元凈利潤=利潤總額-所得稅=366-91.5=274.50萬元資本金凈利潤率:
第1年的凈利潤=[(10000×70%×1400)×(1-6%)-4000000-7000×550]×(1-25%)=102.15萬元資本金凈利潤率:=274.50/(2992.16+240)=8.49%
4.產量盈虧平衡點:Q=400/[0.14×(1-6%)-0.055]=5222件單價的盈虧平衡點:P×1×(1-6%)=950
P=1011元
(二)
1.施工成本管理流程:
成本預測、成本計劃、成本控制、成本核算、成本分析、成本考核。
其中,成本核算是施工承包單位成本管理最基礎的工作。
參見《造價管理》教材P335、338。
2.首先計算人材機費
人材機費×(1+8%)×(1+3%)=8100
人材機費=7281.553
假設材料費降低x萬元,可以使利潤率達到5%
(7281.553-x)(1+8%)×(1+5%)=8100
X=138.70萬元
所以,當材料費降低138.70萬元時,可實現5%的盈利目標。
3.
(三)
1.第(1)項規定妥當,招標人是有權選擇是否接受聯合體投標的。參見《建設工程計價》教材P179第一條。
第(2)項規定不妥,此項屬于排斥潛在投標人的規定。
第(3)項規定不妥,不應設置最低投標限價,只應設置最高投標限價。高于最高投標限價的為廢標。
第(4)項規定不妥,投標保證金的有效期應與投標有效期一致。
2.投標人A應將發現的分部分項工程量清單中不符的內容,以投標文件描述的該分部分項工程量清單項目特征確定綜合單價。
3.工程量可能減少的工程提高報價,這個說法不妥,應該是降低報價。因為,按照不平衡報價策略,估計今后會增加工程量的項目,單價可提高些;反之,估計工程量將會減少的項目單價可減低些。
對于前期工程,單價可以提的高一些,有助于回款。暫估材料采用了與招標控制價中相同的單價計入綜合單價,是妥當?shù)模驗闀汗纼r中的材料、工程設備暫估價必須按照招標人提供的暫估單價計入清單項目的綜合單價。
4.C投標人選擇投低標不合理。
投高標的期望值=0.3×(0.3×500+0.6×400+0.1×250)-3×0.7=122.4萬元
投低標的期望值=0.6×(0.2×300+0.6×200+0.2×100)-3×0.4=118.8萬元
因為投高標的期望大于投低標的期望值,所以不應該投低標,應該選擇投高標。
5.《招標投標法實施條例》48條規定:招標人應當根據項目規模和技術復雜程度等因素合理確定評標時間。超過三分之一的評標委員會成員認為評標時間不夠的,招標人應當適當延長。本題中是普遍認為人數應該超過了三分之一的評標委員會成員,應該延長評標時間。招標人應書面通知所有投標人,要求延長投標有效期。
投標人同意延長的,不得要求或被允許修改其投標文件的實質性內容,但應當相應延長其投標保證金的有效期;投標人拒絕延長的,其投標失敗,但是投標人有權收回其投標保證金。因延長投標有效期造成投標人損失的,招標人應當給予補償。
(四)

1.事件1:合理,不明地質情況是業主應承擔的責任事件。但B工作的延誤未超過總時差,所以工期索賠不被受理。
事件2:工期索賠和費用索賠均合理。理由:全場停電累計超過8小時,應是業主承擔的責任。且C、D工作均是關鍵工作。
事件3:5.22-5.25日的工期和費用索賠合理。理由:5.22-5.25日是業主采購材料未按時入場導致的延誤,業主應承擔風險,但由于F工作的延誤未超過總時差,工期索賠不被受理。
5.26日的工期和費用索賠不合理。理由:5.26日的停工,是由于承包商未及時進行腳手架的搭設導致的,承包商自己承擔由此造成的工期和費用的損失。
2.(1)工期索賠:事件1:不能獲得工期索賠,因為B拖延4天小于總時差30天;事件2:C、D都是關鍵工作,且兩者是平行工作,工期索賠2天;事件3:不能獲得工期索賠,因為F的總時差10天,大于延誤的時間。工期索賠=2天。
(2)提前獎勵=(150+2-150)×1.2=2.4萬元。
3.費用索賠:
事件1:窩工費用索賠:(20×150×50%+5×800×60%)×(1+9%)=4251.00元
超過索賠期限,費用索賠不能被監理工程師批準。
事件2:窩工費用索賠:(40×150×50%+2×1000×60%)×(1+9%)=4578.00元
新增工作索賠:(18×150+2×500)×(1+10%)×(1+9%)+(2×800×60%)×(1+9%)=5482.70元
事件3:(4×20×150×50%+4×1200×60%)×(1+9%)=9679.20元應被批準的為:4578+5482.7+9679.2=19739.9
4、

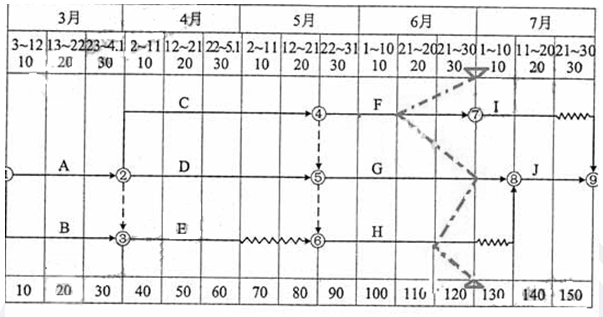

(1)F工作拖延20天,影響緊后工作I最早開始時間10天,其有10天總時差,所以影響總工期10天。
(2)G無進度偏差
(3)H工作延誤10天,其有10天的總時差和自由時差,對緊后工作和總工期都無影響。
(五)
1.分部分項工程費用:200萬元
措施項目費用:12+8=20萬元
其他項目費用:10+28×1.05=39.4萬元
規費和稅金=(200+20+39.4)×10%=25.94萬元該單項工程簽約合同價=200+20+39.4+25.94=285.34萬元
業主應支付的預付款=[285.34-(10+6.6)×1.1]×20%+6.6×1.1×60%=57.772萬元3、第1個月應支付的安全文明施工費工程款=6.6×40%×1.1×90%=2.614萬元
2.
第2個月分部分項工程費用=30+[(400×1.2-400×1.15)×180×0.9+60×180/10000]=31.404萬元第3個月的措施項目費用=2+1+(12-6.6)/4=4.35萬元現場簽證=4萬元
第3個月承包商應得工程款=(31.404+4.35+4)×1.1=43.729業主應支付給承包商的工程款=43.729×90%=39.356萬元
3.
第4個月分部分項工程費=50+0.02×300×(12%-5%)×1.08=50.454萬元第4個月措施項目費用=3+(12-6.6)/4=4.35萬元第4個月其他項目費用=22×(1+5%)=23.1萬元第4個月應扣回預付款=[285.34-(10+6.6)×1.1]×20%/3=17.805萬元第4個月承包商應得工程款=(50.454+4.35+23.1)×1.1=85.694業主應支付給承包商的工程款=85.694×0.9-17.805=59.320萬元
4.
實際造價=285.34+30=315.34萬元
業主應支付給承包商的工程結算款=315.34×(10%-3%)=22.074萬元
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 ??冀馕?/td> | 內部配套講義 全真??季?br />歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 模考解析 |
內部配套講義 全真??季?br />歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
