直接掃描左側二維碼下載
同時兼容安卓與蘋果系統
1、直接輸入 m.daliedu.cn
2、掃描左側二維碼,登陸大立教育官網手機端
2019二級建造師考試《建筑工程》科目考試時間為:2019年5月26日9:00~12:00。
為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2019年二級建造師建筑工程真題答案后,大立教育的老師也將于5月27日19:00-21:00進行二建建筑工程真題答案解析,敬請廣大考友考后積極關注?,F(xiàn)在要推薦給大家的是文字版2019二級建造師《建筑工程》考試真題及答案解析。
大立2019二級建造師真題及參考答案
《建筑工程管理與實務》
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)。
1.下列功能房間中,嚴禁設置在地下室的是( )。
A.歌舞廳 B.老年人臥室
C.游藝場 D.機械停車庫
【參考答案】B
【解析】參見教材P3。地下室、半地下室作為主要用房使用時,應符合安全、衛生的要求,并應符合下列要求:嚴禁將幼兒、老年人生活用房設在地下室或半地下室;居住建筑中的居室不應布置在地下室內;當布置在半地下室時,必須對采光、通風、日照、防潮、排水及安全防護采取措施;建筑物內的歌舞、娛樂、放映、游藝場所不應設置在地下二層及以下;當設置在地下一層時,地下一層地面與室外出入口地坪的高差不應大于10m。
2.受強烈地震作用的多層砌體房屋,通常破壞最嚴重的部位是( )。
A.基礎 B.樓蓋
C.墻身 D.圈梁
【參考答案】C
【解析】參見教材P9。多層砌體結構材料脆性大,抗拉、抗剪、抗彎能力低,抵抗地震的能力差。在強烈地震作用下,多層砌體房屋的破壞部位主要是墻身,樓蓋本身的破壞較輕,因此,必須采取相應的抗震構造措施。
3.下列裝飾構造中,通常按線荷載考慮的是( )。
A.分區隔墻 B.地磚飾面
C.大型吊燈 D.種植盆景
【參考答案】A
【解析】參見教材P11。建筑物原有的樓面或屋面上的各種面荷載傳到梁上或條形基礎上時,可簡化為單位長度上的分布荷載,稱為線荷載。
4.針對無墊層,直接接觸土體澆筑的構件,一般情況下,其最小保護層厚度是( )。
A.40mm B.50mm
C.60mm D.70mm
【參考答案】D
【解析】參見教材P17。直接接觸土體澆筑的構件,其混凝土保護層厚度不應小于70mm。

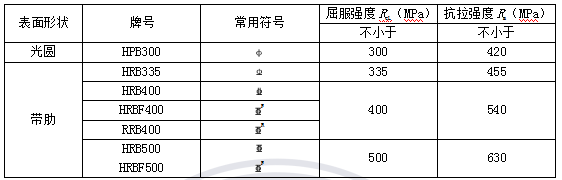

5.符號“”代表的牌號是( )。
A.HPB300 B.HRB335
C.HRB4O0 D.HRB500
【參考答案】C
【解析】參見教材P26。常用熱軋鋼筋的品種及強度特征值。

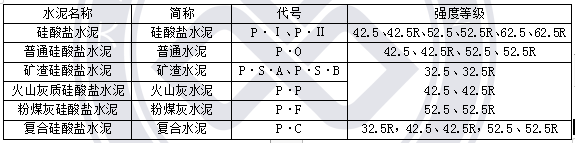

6.下列強度等級的水泥品種中,屬于早強型水泥的是( )。
A.P·O42.5 B.P·O42.5R
C.P·I42.5 D.P·Ⅱ42.5
【參考答案】B
【解析】參見教材P28。強度等級中,R表示早強型。
7.在樓層內進行距離測量時,最常用的器具是( )。
A.水平儀 B.經緯儀
C.鉛直儀 D.鋼卷尺
【參考答案】D
【解析】參見教材P46。鋼尺的主要作用是距離測量,鋼尺量距是目前樓層測量放線最常用的距離測量方法。
8.一般情況下,后澆帶混凝土的最低養護時間是( )。
A.3d B.7d
C.14d D.21d
【參考答案】C
【解析】參見教材P68。后澆帶通常根據設計要求留設,并保留一段時間(若設計無要求,則至少保留14d并經設計確認)后再澆筑,將結構連成整體。后澆帶應采取鋼筋防銹或阻銹等保護措施。
9.關于裝配式工程鋼筋套筒灌漿作業的做法,正確的是( )。
A.每工作至少制作1組試件 B.漿料在制備后1h內用完
C.制作邊長100mm的立方體試件 D.施工環境溫度不低于0℃
【參考答案】A
【解析】參見教材P84。采用鋼筋套筒灌漿連接時,應符合下列規定:
(1)灌漿前應制定鋼筋套筒灌漿操作的專項質量保證措施,套筒內表面和鋼筋表面應潔凈,被連接鋼筋偏離套筒中心線的角度不應超過7°,灌漿操作全過程應由監理人員旁站;
(2)灌漿料應由經培訓合格的專業人員按配置要求計量灌漿材料和水的用量,經攪拌均勻后測定其流動度滿足設計要求后方可灌注;
(3)漿料應在制備后30min內用完,灌漿作業應采取壓漿法從下口灌注,當漿料從上口流出時應及時封堵,持壓30s后再封堵下口,灌漿后24h內不得使構件與灌漿層受到振動、碰撞;
(4)灌漿作業應及時做好施工質量檢查記錄,并按要求每工作班應制作1組且每層不應少于3組40mm×40mm×160mm的長方體試件,標準養護28d后進行抗壓強度試驗;
(5)灌漿施工時環境溫度不應低于5°;當連接部位溫度低于10°時,應對連接處采取加熱保溫措施;
(6)灌漿作業應留下影像資料,作為驗收資料。
10.關于玻璃幕墻工程的說法,正確的是( )。
A.采用膠縫傳力的,膠縫可采用硅酮耐候密封膠
B.全玻璃幕墻的板面不得與其它剛性材料直接接觸
C.全玻璃幕墻不可以在現場打硅酮結構密封膠
D.不同金屬的接觸面之間可直接密貼連接
【參考答案】B
【解析】參見教材P117、P305。
P117:凡是兩種不同金屬的接觸面之間,除不銹鋼外,都應加防腐隔離柔性墊片,以防止產生雙金屬腐蝕。P305:(4)全玻幕墻的板面不得與其他剛性材料直接接觸。(5)采用膠縫傳力的全玻幕墻,其膠縫必須采用硅酮結構密封膠。(不是可以)(6)除全玻幕墻外,不應在現場打注硅酮結構密封膠。(即全玻幕墻是可以的)
11.根據《建筑工程冬期施工規程》JGJ/T104-2011,可作為進入冬期施工期限判定標準的是( )。
A.室外日最低溫度連續5d低于5℃
B.室外日平均溫度連續d低于5℃
C.黃河以南地區11月底至次年2月底
D.黃河以北地區11月中至次年3月中
【參考答案】B
【解析】參見教材P122。冬期施工期限劃分原則是:根據當?shù)囟嗄隁庀筚Y料統計,當室外日平均氣溫連續5d穩定低于5℃即進入冬期施工,當室外日平均氣溫連續5d高于5℃即解除冬期施工。
12.下列內容中,不屬于綠色施工“四節”范疇的是( )。
A.節約能源 B.節約用地
C.節約用水 D.節約用工
【參考答案】D
【解析】參見教材P161。綠色施工是在全壽命期內,最大限度的節約資源(節能、節地、節水、節材)、保護環境、減少污染,為人們提供健康、適用和高效的使用空間,與自然和諧共生的建筑。
13.下列動火作業中,屬于三級動火的是( )。
A.焊接工地圍擋 B.地下室內焊接管道
C.作業層鋼筋焊接 D.木工棚附近切割作業
【參考答案】A
【解析】參見教材P167。在非固定的、無明顯危險因素的場所進行用火作業,均屬三級動火作業。
14.針對市區主要路段的施工現場,其圍擋高度至少應為( )。
A.1.5m B.1.8m
C.2.0m D.2.5m
【參考答案】D
【解析】參見教材P169。現場必須實施封閉管理,現場出入口應設大門和保安值班室,大門或門頭設置企業名稱和企業標識,車輛和人員出入口應分設,車輛出入口應設置車輛沖洗設施,人員進入施工現場的出入口應設置閘機;建立完善的保安值班管理制度,嚴禁非施工人員任意進出;場地四周必須采用封閉圍擋,圍擋要堅固、穩定、整潔、美觀,并沿場地四周連續設置。一般路段的圍擋高度不得低于1.8m,市區主要路段的圍擋高度不得低于2.5m。
15.一般情況下,夜間施工的時段是( )。
A.當日18時至午夜24時 B.當日18時至次日8時
C.當日20時至次日6時 D.當日22時至次日6時
【參考答案】D
【解析】參見教材P171。夜間施工的(一般指當日22時至次日6時,特殊地區可由當?shù)卣块T另行規定),需辦理夜間施工許可證明,并公告附近社區居民。
16.下列標志類型中,不屬于施工現場安全標志的是( )
A.禁止標志 B.警告標志
C.宣傳標志 D.提示標志
【參考答案】C
【解析】參見教材P174。安全標志分為禁止標志、警告標志、指令標志和提示標志四大類型。
17.關于檢驗批驗收組織的說法,正確的是( )。
A.由施工單位專業工長組織 B.由總監理工程師組織
C.由施工單位專業質檢員組織 D.由專業監理工程師組織
【參考答案】D
【解析】參見教材P250。檢驗批的質量驗收
(1)檢驗批是工程質量驗收的最小單位,是分項工程直至整個建筑工程質量驗收的基礎。檢驗批是指按相同的生產條件或按規定的方式匯總起來供抽樣檢驗用的,由一定數量樣本組成的檢驗體,它代表了工程中某一施工過程材料、構配件或建筑安裝項目的質量。
(2)檢驗批可根據施工、質量控制和專業驗收的需要,按工程量、樓層、施工段、變形縫進行劃分。
(3)檢驗批應由專業監理工程師組織施工單位項目專業質量檢查員、專業工長等進行驗收。驗收前,施工單位應完成自檢,對存在的問題自行整改處理,然后申請專業監理工程師組織驗收。
18.關于建設工程竣工驗收備案的說法,正確的是( )。
A.在境外投資的項目也應進行備案 B.自竣工驗收合格之日起15d內備案
C.應在工程所在地政府監督部門備案 D.應由施工單位辦理竣工備案手續
【參考答案】B
【解析】參見教材P270。建設單位應當自工程竣工驗收合格之日起15d內,依照本辦法規定,向工程所在地的縣級以上地方人民政府建設行政主管部門(以下簡稱備案機關)備案。
19.下列書寫材料中,填寫工程歸檔文件時可以使用的是( )。
A.鉛筆 B.藍黑墨水
C.圓珠筆 D.紅色墨水
【參考答案】B
【解析】參見教材P279。工程文件應采用碳素墨水、藍黑墨水等耐久性強的書寫材料,不得使用紅色墨水、純藍墨水、圓珠筆、復寫紙、鉛筆等易褪色的書寫材料。計算機輸出文字和圖件應使用激光打印機。
20.關于裝飾裝修工程現場防火安全的說法正確的是( )。
A.易燃材料施工配套使用照明燈應有防爆裝置
B.易燃物品集中放置在安全區域時不可標記
C.現場金屬切割作業有專人監督時可不開動火證
D.施工現場可設置獨立的吸煙區并配備滅火器
【參考答案】A
【解析】參見教材P307。
(3)易燃物品應相對集中放置在安全區域并應有明顯標識。施工現場不得大量積存可燃材料。
(4)易燃易爆材料的施工,應避免敲打、碰撞、摩擦等可能出現火花的操作。配套使用的照明燈、電動機、電氣開關、應有安全防爆裝置。
(6)施工現場動用電氣焊等明火時,必須清除周圍及焊渣滴落區的可燃物質,并設專人監督。(明火作業需要開動火證)
(7)施工現場必須配備滅火器、砂箱或其他滅火工具。嚴禁在施工現場吸煙。
二、多項選擇題(共10題,每題2分,每題的備選項中,有2個或2個以上的符合題意,至少有1個錯誤,錯選本題不得分,少選,所選的每個選項每個0.5分)。
21.下列建筑鋼材的性能指標中,屬于力學性能指標的是( )。
A.拉伸 B.沖擊
C.疲勞 D.彎曲
E.焊接
【參考答案】ABC
【解析】參見教材P27。鋼材的主要性能包括力學性能和工藝性能:其中力學性能是鋼材最重要的使用性能,包括拉伸性能、沖擊性能、疲勞性能等。工藝性能表示鋼材在各種加工過程中的行為,包括彎曲性能和焊接性能等。
22.關于天然花崗巖特性的說法,正確的有( )。
A.呈堿性 B.高溫耐火
C.密度大 D.耐久性好
E.強度高
【參考答案】CDE
【解析】參見教材P34?;◢徥瘶?gòu)造致密、強度高、密度大、吸水率極低、質地堅硬、耐磨,為酸性石材,因此其耐酸、抗風化、耐久性好,使用年限長。所含石英在高溫下會發生晶變,體積膨脹而開裂、剝落,所以不耐火,但因此而適宜制作火燒板。
23.土方分層回填施工時,每層均應重點控制施工參數有( )。
A.虛鋪厚度 B.土料含水率
C.回填標高 D.相同壓實度
E.碾壓遍數
【參考答案】ABE
【解析】參見教材P285。土石方回填施工。施工前應確定回填料含水量控制范圍、鋪土厚度、壓實遍數等施工參數。施工中應檢查排水系統,每層填筑厚度、輾跡重疊程度、含水量控制、回填土有機質含量、壓實系數等;當采用分層回填時,應在下層的壓實系數經試驗合格后進行上層施工。施工結束后,應進行標高及壓實系數檢驗。
24.下列類型樁的施工方法中,包含孔工序的有( )。
A.擠密碎石樁 B.CFG工法樁
C.人工挖孔樁 D.PHC靜壓樁
E.鉆孔灌注樁
【參考答案】BCE
【解析】參見教材P57。鋼筋混凝土灌注樁按其成孔方法不同,可分為鉆孔灌注樁、沉管灌注樁和人工挖孔灌注樁等幾類。
25.下列施工工序中,屬于“鋼筋加工”工作內容的有( )。
A.機械連接 B.下料切斷
C.搭接綁扎 D.彎曲成型
E.拉伸調直
【參考答案】BDE
【解析】參見教材P63。鋼筋加工包括調直、除銹、下料切斷、接長、彎曲成型等。
26.關于施工現場電工作業的說法,正確的有( )。
A.持證上崗 B.用絕緣工具
C.穿絕緣膠鞋 D.戴絕緣手套
E.帶負荷插拔插頭
【參考答案】ABCD
【解析】參見教材P173~174。電工作業應持有效證件,電工等級應與工程的難易程度和技術復雜性相適應。電工作業由二人以上配合進行,并按規定穿絕緣鞋、戴絕緣手套、使用絕緣工具;嚴禁帶電作業和帶負荷插拔插頭等。
27.下列鋼結構施工用材料中,使用前必須進行烘焙的有( )。
A.焊釘 B.焊接瓷環
C.焊劑 D.藥芯焊絲
E.焊條
【參考答案】ACDE
【解析】參見教材P200。焊條、焊劑、藥芯焊絲、電渣焊熔嘴和焊釘用的瓷環等在使用前,必須按照產品說明書及有關焊接工藝的規定進行烘焙。
28.關于移動式操作平臺安全控制的說法,正確的有( )。
A.臺面面積不得超過10m2 B.允許帶不多于2人移動
C.臺面高度不得超過5m D.臺面腳手板要鋪滿釘牢
E.臺面四周設防護欄桿
【參考答案】ACDE
【解析】參見教材P221。移動式操作平臺臺面不得超過10m2,高度不得超過5m,臺面腳手板要鋪滿釘牢,臺面四周設置防護欄桿。平臺移動時,作業人員必須下到地面,不允許帶人移動平臺。
29.施工現場的塔吊必須停止作業的天氣狀況有( )。
A.浮塵 B.大雨
C.大雪 D.大霧
E.五級大風
【參考答案】BCD
【解析】參見教材P226。遇六級及六級以上大風、大雨、霧等惡劣天氣,應停止作業,將吊鉤升起。行走式塔吊要夾好軌鉗。雨雪過后,應先經過試吊,確認制動器靈敏可靠后方可進行作業。

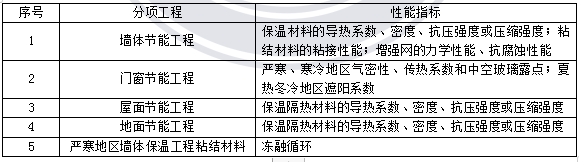

30.針對居住建筑的墻體保溫隔熱材料,應進行復驗的性能指標有( )。
A.導熱系數 B.厚度
C.壓縮強度 D.密度
E.抗折強度
【參考答案】ACD
【解析】參見教材P317、P321。建筑材料和產品進行復驗項目。
P321:墻體節能工程應對下列部位或內容進行隱蔽工程驗收,并應有詳細的文字記錄和必要的圖像資料:主控項目:墻體節能工程使用的保溫隔熱材料,其導熱系數、密度、抗壓強度或壓縮強度、燃燒性能應符合設計要求。
三、案例分析題(共4題,每題20分)。
(一)
【背景資料】
某潔凈廠房工程,項目經理指示項目技術負責人編制施工進度計劃,并評估項目總工程,項目技術負責人編制了相應施工進度安排(如圖1所示),報項目經理審核。項目經理提出:施工進度計劃不等同于施工進度安排,還應包含相關施工計劃必要組成內容,要求技術負責人補充。

因為本工程采用了某項專利技術,其中工序B、工序F、工序K必須使用某特種設備,且需按“B→F→K”先后順次施工。該設備在當?shù)貎H有一臺,租賃價格昂貴,租賃時長計算從進場開始直至設備退場為止,且場內停置等待的時間均按正常作業時間計取租賃費用。
項目技術負責人根據上述特殊情況,對網絡圖進行了調整,并重新計算項目總工期,報項目經理審批。
項目經理二次審査發現:各工序均按最早開始時間考慮,導致特種設備存在場內停置等待時間。項目經理指示調整各工序的起止時間優化施工進度安排以節約設備租賃成本。
【問題】
1.寫出圖1網絡圖的關鍵線路(用工作表示)和總工期。
2.項目技術負責人還應補充哪些施工進度計劃的組成內容?
3.根據特種設備使用的特殊情況,重新繪制調整后的施工進度計劃網絡圖,調整后的網絡圖總工期是多少?
4.根據重新繪制的網絡圖如各工序均按最早開始時間考慮,特種設備計取租賃費用的時長為多少?優化工序的起止時間后,特種設備應在第幾周初進場?優化后特種設備計取租賃費用的時長為多少?
【參考答案】
1.關鍵線路為:A→C→F→H→I→L。總工期為:2+7+10+1+7+3=30(周)。
2.P177~178:除已編制的相應施工進度安排,單位工程進度計劃的內容一般應包括:
(1)工程建設概況:擬建工程的建設單位,工程名稱、性質、用途、工程投資額,開竣工日期,施工合同要求,主管部門的有關部門文件和要求,以及組織施工的指導思想等。
(2)工程施工情況:擬建工程的建筑面積、層數、層高、總高、總寬、總長、平面形狀和平面組合情況,基礎、結構類型,室內外裝修情況等。
(3)單位工程進度計劃,分階段進度計劃,單位工程準備工作計劃,勞動力需用量計劃,主要材料、設備及加工計劃,主要施工機械和機具需要量計劃,主要施工方案及流水段劃分,各項經濟技術指標要求等。
3.調整后的網絡圖為:加虛工作③→⑤和⑥→⑦(注意:原圖⑥⑦節點位置調換,因為要滿足節點編號箭尾<箭頭)
調整后的網絡圖關鍵線路為:A→C→F→K→L。此時總工期為:2+7+10+9+3=31(周)。
4.(1)按最早開始考慮,特種設備計取租賃費用的時長為7+10+9=26(周);
(2)優化工序的起止時間后,應在第6周初進場;
(3)優化后特種設備計取費用時長為3+1+10+9=23(周)。
(B工作與F工作之間有4周的時間間隔,所以可以考慮B工作推遲4周進場,即6周末,7周初進場,但是因為B工作只有3周的總時差,所以推遲4周影響總工期,只能推遲3周進場,即5周末,6周初進場。此時,B工作與F工作之間依然有1周的時間間隔,所以設備租賃時長為3+1+10+9=23)
(二)
【背景資料】
某辦公樓工程,建筑面積2400m2,地下一層,地上十二層,筏板基礎,鋼筋混凝土框架結構,砌筑工程采用蒸壓灰砂磚砌體。建設單位依據招投標程序選定了監理單位及施工總承包單位,并約定部分工作允許施工總承包單位自行分包。
施工總承包單位進場后,項目質量總監組織編制了項目檢測試驗計劃,經施工企業技術部門審批后實施。建設單位指出檢測試驗計劃編制與審批程序錯誤,要求項目部調整后重新報審,第一批鋼筋原材到場,項目試驗員會同監理單位見證人員進行見證取樣,對鋼筋原材相關性能指標進行復檢。
本工程混凝土設計強度等級:梁板均為C30,地下部分框架柱為C40,地上部分框架柱為C35。施工總承包單位針對梁柱核心區(梁柱節點部位)混凝士澆筑制定了專項技術措施;擬采取豎向結構與水平結構連續澆筑的方式:地下部分梁柱核心區中,沿柱邊設置隔離措施,先澆筑框架柱及隔離措施內的C40混凝土,再澆筑隔離措施外的C30梁板混凝土;地上部分,先澆筑C35混凝土至梁柱核心區底面(梁底標高)處,梁柱核心區與梁、板一起澆筑C30混凝土。針對上述技術措施,監理工程師提出異議,要求修正其中的錯誤和補充必要的確認程序,現場才能實施。
工程完工后,施工總承包單位自檢合格,再由專業監理工程師組織了竣工預驗收。根據預驗收所提出問題施工單位整改完畢,總監理工程師及時向建設單位申請工程峻工驗收,建設單位認為程序不妥拒絕驗收。
項目通過竣工驗收后,建設單位、監理單位、設計單位、勘察單位、施工總承包單位與分包單位會商竣工資料移交方式,建設單位要求各參建單位分別向監理單位移交資料,監理單位收集齊全后統一向城建檔案館移交。監理單位以不符合程序為由拒絕。
【問題】
1.針對項目檢測試驗計劃編制、審批程序存在的問題,給出相應的正確做法,鋼筋原材的復檢項目有哪些?
2.針對混凝土澆筑措施監理工程師提出的異議,施工總承包單位應修正和補充哪些措施和確認?
3.指出竣工驗收程序有哪些不妥之處?并寫出相應正確做法。
4.針對本工程的參建各方,寫出正確的竣工資料移交程序。
【參考答案】
1.(1)不妥之處:項目質量總監組織編制項目檢測試驗計劃,經施工企業技術部門審批后實施。
P187:正確做法:施工檢測試驗計劃應在工程施工前由施工項目技術負責人組織有關人員編制,并應報送監理單位進行審查和監督實施。
(2)復驗項目包括:屈服強度、抗拉強度、伸長率、單位長度重量偏差。
(P289:鋼筋進場時,應按國家現行相關標準的規定抽取試件作力學性能和重量偏差檢驗)(力學性能就是“拉沖疲”,復驗拉伸性能中的“屈拉伸”)
2.地下部分應修正補充:應在交界區域采取分隔措施。分隔位置應在低強度等級的構件中,且距離高強度等級構件邊緣不應小于500mm。
地上部分應補充確認程序:柱、墻位置梁、板高度范圍內的混凝土經設計單位同意,可采用與梁、板混凝土設計強度等級相同的混凝土進行澆筑。
教材來源P196:
(10)柱、墻混凝土設計強度等級高于梁、板混凝土設計強度等級時,混凝土澆筑應符合下列規定:
1)柱、墻混凝土設計強度比梁、板混凝土設計強度高一個等級時,柱、墻位置梁、板高度范圍內的混凝土經設計單位同意,可采用與梁、板混凝土設計強度等級相同的混凝土進行澆筑。
2)柱、墻混凝土設計強度比梁、板混凝土設計強度高兩個等級及以上時,應在交界區域采取分隔措施。分隔位置應在低強度等級的構件中,且距高強度等級構件邊緣不應小于500mm。
3)宜先澆筑高強度等級混凝土,后澆筑低強度等級混凝土。

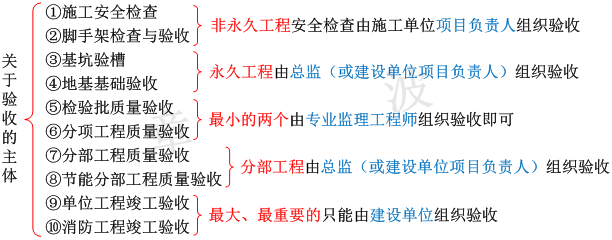

3.(1)不妥之處一:由專業監理工程師組織了竣工預驗收。
P257:正確做法:應由總監理工程師組織各專業監理工程師對工程質量進行竣工預驗收。
(2)不妥之處二:總監理工程師向建設單位申請工程竣工驗收。
P257:正確做法:預驗收通過后,由施工單位向建設單位提交工程竣工報告,申請工程竣工驗收。
4.工程竣工資料移交的程序是:各專業分包單位向施工總承包單位移交施工資料,施工總承包單位、監理單位、勘察單位、設計單位分別向建設單位移交資料,建設單位將所有資料也包括自己的資料收集齊全后,統一移交給城建檔案館,并辦理相關手續。(有條件的,向城建檔案館移交的工程檔案為原件)。
教材來源P258~259:
(一)工程資料移交應符合下列規定
(1)施工單位應向建設單位移交施工資料。
(2)實行施工總承包的,各專業承包單位應向施工總承包單位移交施工資料。
(3)監理單位應向建設單位移交監理資料。
(4)工程資料移交時應及時辦理相關移交手續,填寫工程資料移交書、移交目錄。
(5)建設單位應按國家有關法規和標準規定向城建檔案管理部門移交工程檔案,并辦理相關手續。有條件時,向城建檔案管理部門移交的工程檔案應為原件。
(三)
【背景資料】
某住宅工程,建筑面積21600m2,基坑開挖深度6.5m,地下二層,地上十二層,筏板基礎,現澆鋼筋混凝土框架結構。工程場地狹小,基坑上口北側4m處有1棟六層磚混結構住宅樓,東側2m處有一條埋深2m的熱力管線。
工程由某總承包單位施工,基坑支護由專業分包單位承擔,基坑支護施工前,專業分包單位編制了基坑支護專項施工方案,分包單位技術負責人審批簽字后報總承包單位備案并直接上報監理單位審查:總監理工程師審核通過。隨后分包單位組織了3名符合相關專業要求的專家及參建各方相關人員召開論證會,形成論證意見:“方案采用土釘噴護體系基本可行,需完善基坑監測方案,修改完善后通過”。分包單位按論證意見進行修改后擬按此方案實施,但被建設單位技術負責人以不符合相關規定為由要求整改。
主體結構施工期間,施工單位安全主管部門進行施工升降機安全專項檢查,對該項目升降機的限位裝置、防護設施、安裝、驗收與使用等保證項目進行了全數檢査,均符合要求。
施工過程中,建設單位要求施工單位在3層進行了樣板間施工,并對樣板間室內環境污染物濃度進行檢測,檢測結果合格。工程交付使用前對室內環境污染物濃度檢測時,施工單位以樣板間已檢測合格為由將抽檢房間數量減半,共抽檢7間,經檢測甲醛濃度超標。施工單位査找原因并采取措施后對原檢測的7間房間再次進行檢測,檢測結果合格,施工單位認為達標。監理單位提出不同意見,要求調整抽檢的房間并增加抽檢房間數量。
【問題】
1.根據本工程周邊環境現狀,基坑工程周邊環境必須監測哪些內容?
2.本項目基坑支護專項施工方案編制到專家論證的過程有何不妥?并說明正確做法。
3.施工升降機檢查和評定的保證項目除背景資料中列出的項目外還有哪些?
4.施工單位對室內環境污染物抽檢房間數量減半的理由是否成立?并說明理由。請說明再次檢測時對抽檢房間的要求和數量。
【參考答案】
1.P216:根據本工程周邊環境現狀,基坑周邊環境必須檢測:
(1)坑外地形的變形監測;
(2)鄰近建筑物的沉降與傾斜監測;(基坑上口北側4m處1棟六層磚混結構住宅樓)
(3)地下管線的沉降和位移監測。(東側2m處埋深2m的熱力管線)
2.P264~265:本工程基坑開挖深度6.5m,為超過一定規模的危險性較大的工程。
不妥之處一:分包單位技術負責人審批簽字后報總承包單位備案并直接上報監理單位審查。
正確做法:分包單位技術負責人審批簽字后報總承包單位技術負責人審批簽字確認,不需要專家論證的專項方案,經施工總承包單位審核合格后報監理單位審查。(需專家論證的專項施工方案不得直接上報監理單位審核簽字)
不妥之處二:分包單位組織召開論證會。
正確做法:專家論證會應由施工總承包單位組織召開。
不妥之處三:邀請3名符合相關專業要求的專家。
正確做法:專家組成員應由5名及以上符合相關專業要求的專家組成。
不妥之處四:分包單位按論證意見進行修改后擬按此方案實施。
正確做法:修改的方案需經施工總承包單位、專業分包單位技術負責人簽字,項目總監理工程師及建設單位項目負責人簽字后方可組織實施。
3.P233:還包括:安全裝置、附墻架、鋼絲繩、滑輪與對重、安拆(背景里說的是安裝)。
4.(1)理由成立。
理由:民用建筑工程驗收中,凡進行了樣板間室內環境污染物濃度檢測且檢測結果合格的,抽檢數量減半,并不得少于3間。
(2)再次檢測時,抽檢量應增加一倍,并應包含同類型房間及原不合格房間,抽檢數量應增加1倍,共需檢測14間房間。再次檢測結果全部符合規范要求時,判定為室內環境質量合格。
(四)
【背景資料】
沿海地區某群體住宅工程,包含整體地下室、8棟住宅樓、1棟物業配套樓以及小區公共區域園林綠化等,業態豐富、體量較大,工期暫定3.5年。招標文件約定:采用工程量清單計價模式,要求投標單位充分考慮風險,特別是通用措施費用項目均應以有競爭力的報價投標,最終按固定總價簽訂施工合同。
招標過程中,投標單位針對招標文件不妥之處向建設單位申請答疑,建設單位修招標文件后履行完招標流程,最終確定施工單位A中標,并參照《建設工程施工合同(示范文本)》(GF-2017-0201)與A單位簽訂施工承包合同。
施工合同中允許總承包單位自行合法分包,A單位將物業配套樓整體分包給B單位,公共區域園林綠化分包給C單位(該單位未在施工現場設立項目管理機構,委托勞務隊伍進行施工)、自行施工的8棟住宅樓的主體結構工程勞務(含鋼筋、混凝土主材與模架等周轉材料)分包給D單位,上述單位均具備相應施工資質。地方建設行政主管部門在例行檢查時提出不符合《建筑工程施工轉包違法分包等違法行為認定査處管理辦法》(建市(2014)118號)相關規定要求整改。
在施工過程中,當?shù)卦庥龊币姀娕_風,導致項目發生如下情況:
?、僬w中斷施工24天;
?、谑┕と藛T大量窩工,發生窩工費用88.4萬元;
③工程清理及修復發生費用30.7萬元;
?、転樘岣吆罄m(xù)抗臺風能力,部分設計進行變更,經估算涉及費用22.5萬,該變更不影響總工期。
A單位針對上述情況均按合規程序向建設單位提出索賠,建設單位認為上述事項全部由罕見強臺風導致,非建設單位過錯,應屬于總價合同模式下施工單位應承擔的風險,均不予同意。
【問題】
1.指出本工程招標文件中不妥之處,并寫出相應正確做法。
2.根據工程量清單計價原則,通用措施費用項目有哪些(至少列出6項)?
3.根據《建筑工程施工轉包違法分包等違法行為認定查處管理辦法》(建市(2014)118號)上述分包行為中哪些屬于違法行為?并說明相應理由。
4.針對A單位提出的四項索賠,分別判斷是否成立。
【參考答案】
1.不妥之處一:采用工程量清單計價模式,要求投標單位充分考慮風險。
P242:正確做法:采用工程量清單計價的工程,應在招標文件或合同中明確計價中的風險內容及其范圍(幅度)
不妥之處二:通用措施費項目均以有競爭力的報價投標。
P242:正確做法:通用措施費用項目中的安全文明施工費應按照不低于國家或省級、行業建設主管部門規定標準的90%計價,不得作為競爭性費用。
不妥之處三:按固定總價簽訂施工合同。
P243:正確做法:因該項目體量較大,工期暫定3.5年,工期較長,不可預見因素較多,應采用可調單價合同簽訂。
2.P241:通用措施費項目包括:安全文明施工費(含環境保護、文明施工、安全施工、臨時設施)、夜間施工費、二次搬運費、冬雨期施工費、大型機械設備進出場及安拆費、施工排水費、施工降水費、地上地下設施建筑物的臨時保護設施費、已完工程及設備保護費。
3.P267~268。
違法行為一:A單位將物業配套樓整體分包給B單位。
理由:按照相關規定,承包人不得將其承包的全部建設工程肢解以后以分包的名義轉包給第三人,此行為屬于轉包,違法行為。(物業配套樓整體分包,包含主體結構的分包,按照相關規定,施工總承包單位將建設工程主體的施工分包給其他單位的,屬于違法分包)
違法行為二:公共區域園林綠化分包給C單位(該單位未在施工現場設立項目管理機構,委托勞務隊伍進行施工)。
理由:按照相關規定,施工總承包單位未在施工現場設立項目管理機構,不履行管理義務,未對該工程的施工活動進行組織管理的屬于轉包,違法行為。
(專業承包單位未在現場設置項目管理機構屬于轉包行為,違法。)
違法行為三:A單位將自行施工的8棟樓主體結構工程勞務(包含鋼筋、混凝土主材與模架等周轉材料)分包給D單位。
理由:按照相關規定,勞務分包單位除計取勞務作業費用外,還計取主要建筑材料款、周轉材料款和大中型施工機械設備費用的屬于違法分包,該項目中的鋼筋、混凝土主材與模架屬于主要建筑材料和周轉材料。
4.(1)整體中斷施工24天索賠成立。
(理由可不寫:不可抗力發生造成的工期延誤可以順延)
(2)施工人員大量窩工,發生窩工費用88.4萬元索賠成立,但具體費用需雙方協商。
(理由可不寫:不可抗力發生造成的承包人停工的費用損失由發包方和承包方合理分擔)
(3)工程清理及修復發生費用30.7萬元索賠成立。
(理由可不寫:不可抗力發生造成的工程清理及修復費用由發包方承擔)
(4)為提高后續抗臺風能力,部分設計進行變更,經估算涉及費用22.5萬元索賠成立。
(理由可不寫:設計變更涉及的增加費用22.5萬元,是由于非承包商原因造成的,所以索賠成立)
大立教育各科老師考后講解2019年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授/直播: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 ??冀馕?br/>真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《學霸筆記-口袋書》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《學霸筆記-口袋書》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
