2022 年 6 月 12 日二級建造師真題及參考答案(2 天 3 科)
《建筑工程管理與實務》
一、單項選擇題(共 20 題,毎題 1 分,毎題的備選項中,只有 1 個最符合題意)。
1.活動隔墻的自重對結構產生的作用屬于( )。
A.可變荷載
B.偶然荷載
C.特殊荷載
D.永久荷載
【參考答案】A

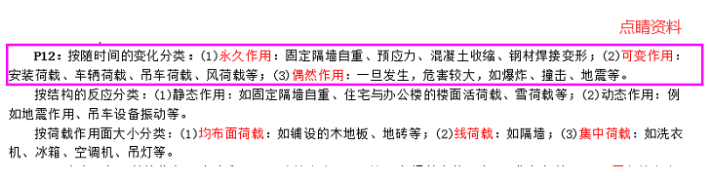

【解析】參考教材 P12,可變作用 (可變荷載或活荷載):在結構使用期間,其值隨時間變化,且其變化 與平均值相比不可以忽略不計的荷載,例如:樓面活荷載、屋面活荷載和積灰荷載、活動隔墻 自重、安裝荷載、車輛荷載、吊車荷裁、風荷載、雪荷裁、水位變化的水壓力、溫度變化等。
【考點來源】2A311021 房屋結構平衡技術要求
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫、點睛資料】

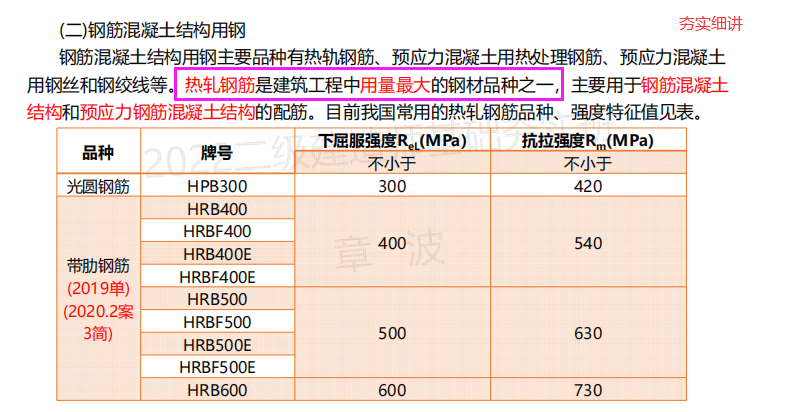

2.當前鋼筋混凝土結構的配筋主要使用的鋼材是( )。
A.熱軋鋼筋
B.冷拉鋼筋
C.鋼絲
D.鋼絞線
【參考答案】A
【解析】參考教材 P28,鋼筋混凝土結構用鋼主要品種有熱軋鋼筋、預應力混凝土用熱處理鋼筋、預應力 混凝土用鋼絲和鋼絞線等。熱軋鋼筋是建筑工程中用量最大的鋼材品種之一,主要用于鋼筋混 凝土結構和預應力鋼筋混凝土結構的配筋。
【考點來源】2A311031 常用建筑金屬材料的品種、性能和應用
【夯實細講、系統精講、題寶庫、深度精講】

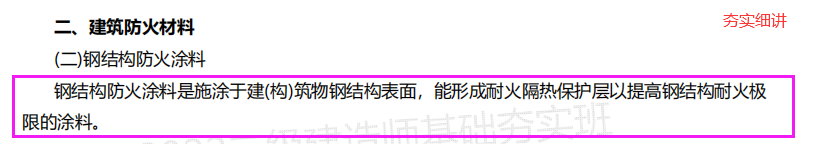

3.鋼結構防火涂料應用的目的是( )。
A.增大鋼結構的導熱系數
B.提高鋼結構耐火極限
C.阻礙水汽的滲透
D.封堵建筑物中各種貫穿物
【參考答案】B
【解析】參考教材 P46,鋼結構防火涂料是施涂于建 (構)筑物鋼結構表面,能形成耐火隔熱保護層以提 高鋼結構耐火極限的涂料。
【考點來源】2A311039 保溫與防火材料的特性和應用
【夯實細講、系統精講、題寶庫、深度精講】

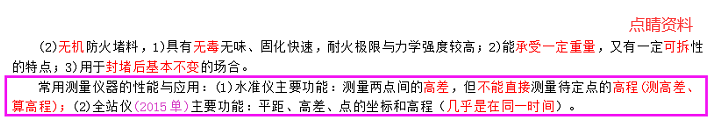

4.可以直接用來測量角度和距離的施工測量儀器是( )。
A.全站儀
B.水準儀
C.經緯儀
D.激光鉛直儀
【參考答案】A
【解析】參考教材 P49,全站儀又稱全站型電子速測儀,是一種可以同時進行角度測量和距離測量的儀器,由電子測距儀、電子經緯儀和電子記錄裝置三部分組成。
【考點來源】2A312011 常用測量儀器的性能與應用
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫、點睛資料】

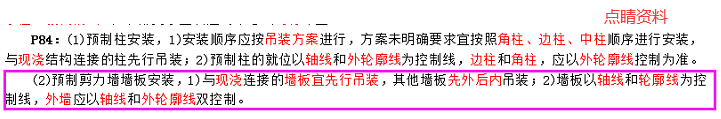

5.預制構件吊裝的操作方式是( )。
A.慢起、慢升、快放
B.慢起、快升、緩放
C.快起、慢升、快放
D.快起、慢升、緩放
【參考答案】B
【解析】參考教材 P83,預制構件吊裝應采用慢起、快升、緩放的操作方式;構件吊裝校正,可采用起吊、 靜停、就位、初步校正、精細調整的作業方式;起吊應依次逐級增加速度,不應越檔操作。
【考點來源】2A312034 鋼筋混凝土裝配式工程施工技術
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫、點睛資料】

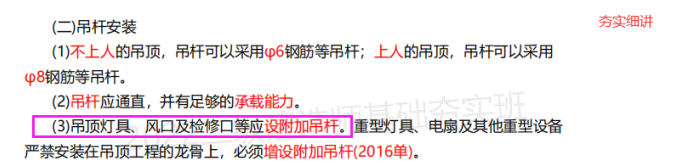

6.吊頂工程施工時,重型吊頂燈具應安裝在( )。
A.主龍骨上
B.次龍骨上
C.附加吊桿上
D.飾面板上
【參考答案】C
【解析】參考教材 P102,吊頂燈具、風口及檢修口等應設附加吊桿。重型燈具、電扇及其他重型設備嚴禁 安裝在吊頂工程的龍骨上,必須增設附加吊桿。
【考點來源】2A312051 吊頂工程施工技術
【夯實細講、系統精講、深度精講、題寶庫】
7.冬期施工期間混凝土澆筑溫度的測量頻次是( )。
A.每一工作班 1 次
B.每一工作班 2 次
C.每一工作班不少于 4 次
D.每晝夜不少于 2 次
【參考答案】C
【解析】參考教材 P124
【考點來源】2A312061 冬期施工技術
【夯實細講、系統精講、深度精講、題寶庫】

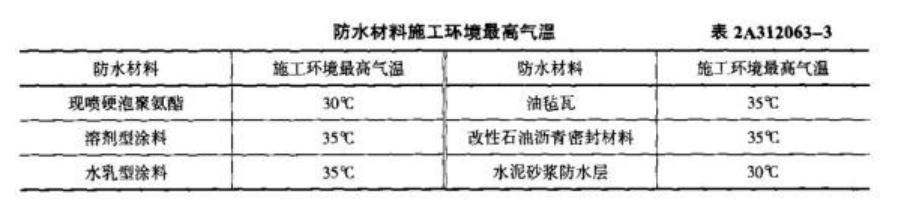

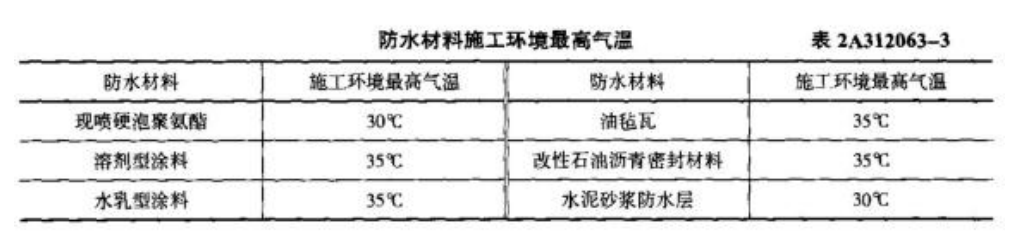

8.改性石油瀝青密封材料施工的環境最高氣溫是( )。
A.25℃
B.30℃
C.35℃
D.40℃
【參考答案】C
【解析】參考教材 P131
【考點來源】2A312063 高溫天氣施工技術
【夯實細講、系統精講、深度精講、題寶庫】
9.關于聯合體投標的說法,錯誤的是( )。
A.聯合體各方均應具備承擔招標項目的相應能力
B.由同一專業的單位組成的聯合體、按照資質等級較高的單位確定資
C.聯合體各方均應具備國家或招標文件規定的相應資質條件
D.聯合體中標后,聯合體應共同與招標人簽合同
【參考答案】B
【解析】參考教材 P136,由同一專業的單位組成的聯合體,按照資質等級較低的單位確定資質等級。
【考點來源】2A320013 施工投標條件與程序
【夯實細講、系統精講、深度精講、題寶庫】
10.下列對建筑垃圾的處理措施,錯誤的是()。
A.廢電池封閉回收
B.碎石用作路基填料
C.建筑垃圾回收利用率達 30%
D.有毒有害廢物分類率達 80%
【參考答案】D
【解析】參考教材 P165,建筑垃圾處置應符合下列規定:
(1)建筑垃圾應分類收集、集中堆放。
(2)廢電池、廢墨盒等有毒有害的廢棄物應封閉回收,不應混放。
(3)有毒有害廢物分類率應達到 100%。
(4)垃圾桶應分為可回收利用與不可回收利用兩類,應定期清運。
(5)建筑垃圾回收利用率應達到 30%。
(6)碎石和土石方類等應用作地基和路基回填材料。
【考點來源】2A320036 綠色施工與新技術應用
【夯實細講、系統精講、深度精講、題寶庫】
11.施工現場多個類型的安全警示牌在一起布置時,排列順序是()。
A.提示、指令、警告、禁止
B.提示、警告、禁止、指令
C.警告、禁止、指令、提示
D.禁止、警告、指令、提示
【參考答案】C
【解析】參考教材 P175,多個安全警示牌在一起布置時,應按警告、禁止、指令、提示類型的順序,先左 后右、先上后下進行排列。各標志牌之間的距離至少應為標志牌尺寸的 0.2 倍
【考點來源】2A320047 安全警示牌布置原則
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫、點睛資料】

12.鋼筋機械連接現場檢驗的主要檢測試驗參數是()。
A.承載力
B.伸長率
C.抗拉強度
D.屈服強度
【參考答案】C
【解析】參考教材 P188,施工過程材料質量檢測試驗
【考點來源】2A320061 建筑材料質量管理
【夯實細講、系統精講、深度精講、精粹強化、題寶庫】

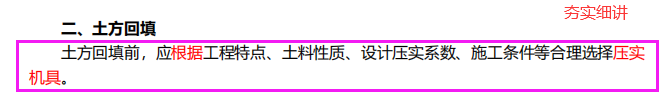

13.關于土方回填的說法,錯誤的是()。
A.土方回填前應驗收基底高程
B.控制回填材料的粒徑和含水率
C.填筑厚度及壓實遍數應根據土質、壓實系數及所用機具經試驗確定
D.冬期施工時預留沉降量比常溫時適當減少
【參考答案】D
【解析】參考教材 P192,填筑厚度及壓實遍數應根據土質、壓實系數及所用機具經試驗確定。填方應按設 計要求預留沉降量,一般不超過填方高度的 3%。冬季填方每層鋪土厚度應比常溫施工時減少 20%~25%。預留沉降量比常溫時適當增加。土方中不得含凍土塊且填土層不得受凍。
【考點來源】2A320062 地基基礎工程施工質量管理
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫】

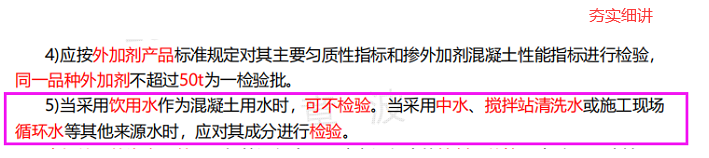

14.作為混凝土用水時可不檢驗的是( )。
A.中水
B.飲用水
C.施工現場循環水
D.攪拌站清洗水
【參考答案】B
【解析】參考教材 P195,當采用飲用水作為混凝土用水時,可不檢驗。當采用中水、攪拌站清洗水或施工現場循環水等其他來源水時,應對其成分進行檢驗。
【考點來源】2A320063 混凝土結構工程施工質量管理
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫】
15.下列基坑工程監測,屬于支護結構監測的是( )。
A.坑外地形的變形監測
B.對立柱沉降、抬起的監測
C.地下管線的沉降和位移監測
D.鄰近建筑的沉降和傾斜監測
【參考答案】B
【解析】參考教材 P215,支護結構監測包括:
(1)對圍護墻側壓力、彎曲應力和變形的監視;
(2)對支撐 (錨桿)軸力、彎曲應力的監測;
(3)對腰梁 (圍模)軸力、彎曲應力的監測;
(4)對立柱沉降、抬起的監測等。
【考點來源】2A320071 基坑工程安全管理
【夯實細講、系統精講、深度精講、題寶庫】

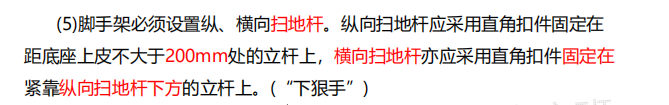

16.腳手架主節點處的搭設要求是()。
A.必須設置一根橫向水平桿
B.剪刀撐由頂至底連續設置
C.橫向水平桿與縱向水平桿用對接扣件連接
D.兩個直角扣件中心距應大于 200mm
【參考答案】A
【解析】參考教材 P216,腳手架主節點處必須設置一根橫向水平桿,用直角扣件扣接在縱向水平桿上且嚴禁拆除。主節點處兩個直角扣件的中心距不應大于 150mm。在雙排腳手架中,橫向水平桿靠墻一端的外伸長度不應大于桿長的 0.4 倍,且不應大于 500mm。
【考點來源】2A320072 腳手架工程安全管理
【夯實細講、系統精講、深度精講、沖刺串講、題寶庫、精粹強化】
17.在管道內作業時宜使用的手持電動工具類型是()。
A.0 類
B.I 類
C.II 類
D.III 類
【參考答案】D
【解析】參考教材 P225,在一般作業場所應使用 I 類手持電動工具,外殼應做接零保護,并加裝防濺型 漏電保護裝置。潮濕場所或在金屬構架等導電性良好的作業場所應使用 II 類手持電動工具。 在狹窄場所(鍋爐、金屬容器、地溝、管道內等)宜采用 III 類工具。
【考點來源】2A320078 施工機具安全管理
【夯實細講、系統精講、深度精講、題寶庫】
18.正常使用條件下,保溫工程的最低保修期限是()。
A.2 年
B.2 個采暖期
C.3 年
D.5 年
【參考答案】D
【解析】參考教材 P264,在正常使用條件下,保溫工程的最低保修期限為 5 年。保溫工程的保修期,自竣工驗收合格之日起計算。
【考點來源】2A331011 民用建筑節能管理規定
【夯實細講、系統精講、深度精講、沖刺串講、精粹強化、題寶庫、點睛資料】
19.砌體結構工程檢驗批驗收的正確做法是( )。
A.檢驗批的劃分不超過 300m2砌體
B.主控項目應全部符合規范的規定
C.一般項目應有 75%以上的抽檢處符合規范的規定
D.允許偏差的項目最大超差值為允許偏差值的 2 倍
【參考答案】B
【解析】參考教材 P290,(1)砌體結構工程檢驗批的劃分應同時符合下列規定:
1)所用材料類型及同類型材料的強度等級相同;
2)不超過 250m3砌體;
3)主體結構砌體一個樓層(基礎砌體可按一個樓層計),填充墻砌體量少時可多個樓層合并。
(2)砌體結構工程檢驗批驗收時,其主控項目應全部符合規范的規定,一般項目應有 80%及以上的抽檢
處符合規范的規定。有允許偏差的項目,最大超差值為允許偏差值的 1.5 倍。
【考點來源】2A332022 砌體結構工程施工質量驗收的有關要求
【夯實細講、系統精講、深度精講、題寶庫】

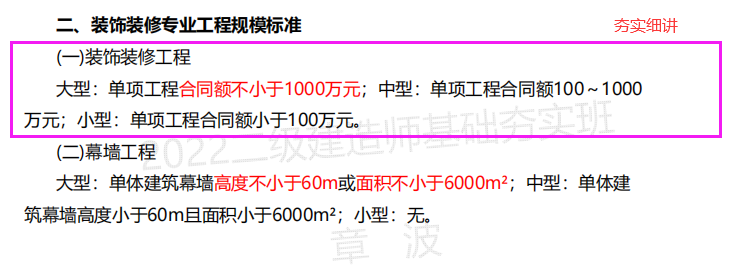

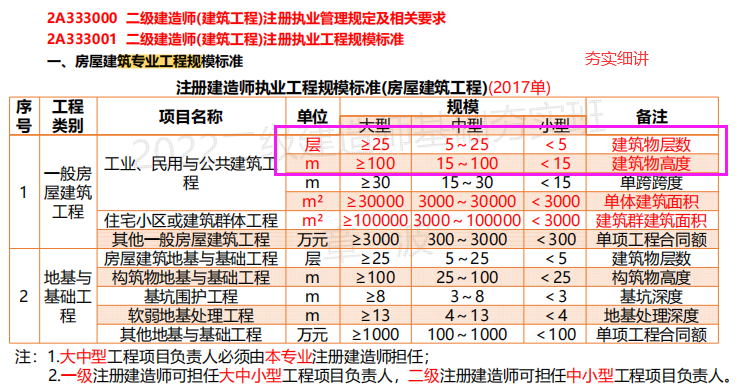

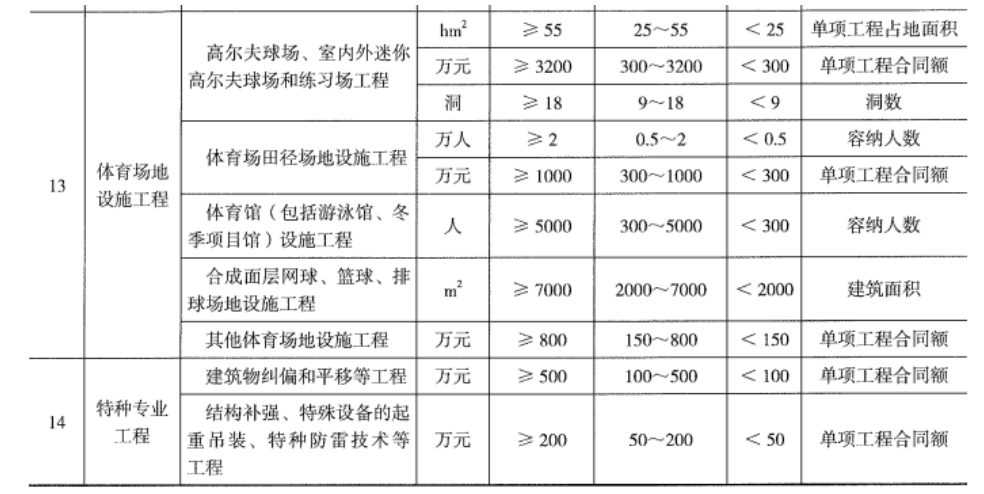

20.下列工程中,建筑工程專業二級注冊建造師可擔任項目負責人的是( )。
A.建筑物層數為 30 層的公用建筑
B.建筑物高度為 120m 的民用建筑
C.客納人數為 4000 人的游泳館設施工程
D.單項工程合同額為 2000 萬元的裝飾裝修工程
【參考答案】C
【解析】可見二建教材 P335,房屋建筑專業工程規模標準 (見表 2A333001)
【考點來源】2A33001 二級建造師 (建筑工程)注冊執業工程規模標準
【夯實細講、系統精講、深度精講、題寶庫、精粹強化】
二、多項選擇題(共 10 題,毎題 2 分,毎題的備選項中,有 2 個或 2 個以上符合題意,至少有 1 個錯項。錯選,本題不得分;少選,所選的每個選項和 0.5 分)。
21.關于框架結構中柱的抗震構造要求的說法,正確的有( )。
A.截面長邊與短邊的邊長比不宜大于 3
B.剪跨比宜大于 2
C.縱向鋼筋宜對稱配置
D.縱向鋼筋的綁扎接頭可以與柱端的箍筋加密區重合
E.總配筋率不應大于 5%
【參考答案】ABCE
【解析】參照教材 P9,柱的抗震構造要求。剪跨比宜大于 2。截面長邊與短邊的邊長比不宜大于 3。柱的縱向鋼筋宜對稱配置。柱縱向鋼筋的綁扎接頭應避開柱端的箍筋加密區。總配筋率不應大于 5%。
【考點來源】2A311013 建筑抗震構造要求
【夯實細講、系統精講、深度精講】
22.針對基礎底板的大體積混凝土裂縫,可采取的控制措施有( )。
A.及時對混凝土覆蓋保溫和保濕材料
B.在保證混凝土設計強度等級前提下,適當增加水膠比
C.優先選用水化熱大的硅酸鹽水泥拌制混凝土
D.當大體積混凝土平面尺寸過大時,設置后澆帶
E.采用二次抹面工藝,減少表面收縮裂縫
【參考答案】ADE
【解析】參照教材 P59,大體積混凝土工程裂縫的控制:
(1)優先選用低水化熱的礦渣水泥拌制混凝土,并適當使用緩凝減水劑。
(2)在保證混凝土設計強度等級前提下,適當降低水膠比,減少水泥用量。
(3)降低混凝土的入模溫度,控制混凝土內外的溫差。
(4)及時對混凝土覆蓋保溫、 保濕材料。
(5)可在基礎內預埋冷卻水管,通入循環水,強制降低混凝土水化熱產生的溫度。
(6)在拌合混凝土時,還可摻入適量的微膨脹劑或膨脹水泥,使混凝土得到補償收縮,減少混凝土的收縮變形。(7)設置后澆帶。(8)可采用二次抹面工藝,減少表面收縮裂縫。
【考點來源】2A312025 混凝土基礎與樁基施工技術
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
23.關于鋼筋接頭位置的說法,正確的有( )。
A.鋼筋接頭位置宜設置在受力較大處
B.柱鋼筋的箍筋接頭應交錯布置在四角縱向鋼筋上
C.鋼筋接頭末端至鋼筋彎起點的距離不應小于鋼筋直徑的 8 倍
D.同一縱向受力鋼筋宜設置兩個或兩個以上接頭
E.連續梁下部鋼筋接頭位置宜設置在梁端 1/3 跨度范圍內
【參考答案】BE
【解析】參照教材 P65,鋼筋接頭位置:鋼筋接頭位置宜設置在受力較小處。同一縱向受力鋼筋不宜
設置兩個或兩個以上接頭。接頭末端至鋼筋彎起點的距離不應小于鋼筋直徑的 10 倍。構件同一截面內鋼
筋接頭數應符合設計和規范要求。連續梁、板的上部鋼筋接頭位置宜設置在跨中 1/3 跨度范圍內,下部
鋼筋接頭位置宜設置在梁端 1/3 跨度范圍內。
【考點來源】2A312031 鋼筋混凝土結構工程施工技術
【夯實細講、系統精講、深度精講、題寶庫】
24.關于砌體工程冬期施工的說法,正確的有( )。
A.砌筑砂漿宜采用普通硅酸鹽水泥配制
B.拌制砂漿所用砂中不得含有直徑大于 20mm 的凍結塊
C.采用氯鹽砂漿施工時,砌體每日砌筑高度不超過 1.5m
D.砌筑施工時,砂漿溫度不應低于 5℃
E.砂漿拌合水溫不得超過 80℃
【參考答案】ADE
【解析】參照教材 P123,砌體工程。砌筑砂漿宜采用普通硅酸鹽水泥配制,不得使用無水泥拌制的砂漿;現場拌制砂漿所用砂中不得含有直徑大于 10mm 的凍結塊或冰塊;砌體采用氯鹽砂漿施工,每日砌筑高度不宜超過 1.2m ,墻體留置的洞口,距交接墻處不應小于 500mm。砌筑施工時,砂漿溫度不應低于 5℃ 。當設計無要求,且最低氣溫等于或低于 15℃時,砌體砂漿強度等級應較常溫施工提高一級。砂漿拌合水溫不得超過 80℃。
【考點來源】2A312061 冬期施工技術
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
25.下列施工現場成品,宜采用“蓋”的保護措施有( )。
A.地漏
B.排水管落水口
C.水泥地面完成后的房間
D.門廳大理石塊材地面
E.地面磚鋪貼完成后的房間
【參考答案】ABD
【解析】參照教材 P170,“蓋”就是表面覆蓋,用表面覆蓋的辦法防止堵塞或損傷,例如,對地漏、 排水管落水口等安裝就位后加以覆蓋,以防異物落入而被堵塞;門廳、走道部位等大理石塊材地面,可以 采用軟物輔以木 (竹)膠合板覆蓋加以保護等。
【考點來源】2A320043現場成品保護管理
【夯實細講、系統精講、深度精講、題寶庫】

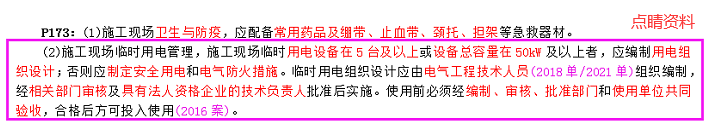

26.下列施工現場臨時用電,應編制用電組織設計的有( )。
A.有 2 臺臨時用電設備,總?cè)萘繛?50KW
B.有 3 臺臨時用電設備,總?cè)萘繛?30KW
C.有 4 臺臨時用電設備,總?cè)萘繛?40KW
D.有 5 臺臨時用電設備,總?cè)萘繛?50KW
E.有 6 臺臨時用電設備,總?cè)萘繛?40KW
【參考答案】ADE
【解析】參照教材 P173,施工現場臨時用電設備在 5 臺及以上或設備總?cè)萘吭?50kW 及以上者,應編制用電組織設計。
【考點來源】2A320046 臨時用電、用水管理
【考點來源】2A332041 節能建筑評價的有關要求
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
27.建設單位申請?zhí)厥饨ㄔO工程消防驗收,應當提交的材料有( )。
A.工程竣工驗收報告
B.工程質量監督報告
C.消防驗收申請表
D.工程竣工驗收備案表
E.涉及消防的建設工程竣工圖紙
【參考答案】ACE
【解析】參照教材 P259,建設單位申請消防驗收,應當提交下列材料:
1)消防驗收申請表;
2)工程竣工驗收報告;
3)涉及消防的建設工程竣工圖紙。
【考點來源】2A320095 消防工程竣工驗收
【夯實細講、系統精講、深度精講】

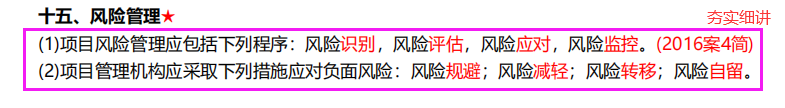

28.項目管理機構應對負面風險采取的措施有( )。
A.風險評估
B.風險規避
C.風險減輕
D.風險監控
E.風險轉移
【參考答案】BCE
【解析】參照教材 P280,項目管理機構應采取下列措施應對負面風險:風險規避;風險減輕;風險轉移; 風險自留。
【考點來源】2A332011 建設工程項目管理的有關要求
【夯實細講、系統精講、深度精講、題寶庫、精粹強化】
29.鋼板進場時必須檢驗的指標有( )。
A.屈服強度
B.扭矩系數
C.抗拉強度
D.伸長率
E.厚度偏差
【參考答案】ACDE
【解析】參照教材 P296,按國家現行有關標準抽樣檢驗屈服強度、抗拉強度、伸長率及厚度偏差。
【考點來源】2A320063 混凝土結構工程施工質量管理
【夯實細講、系統精講、深度精講】

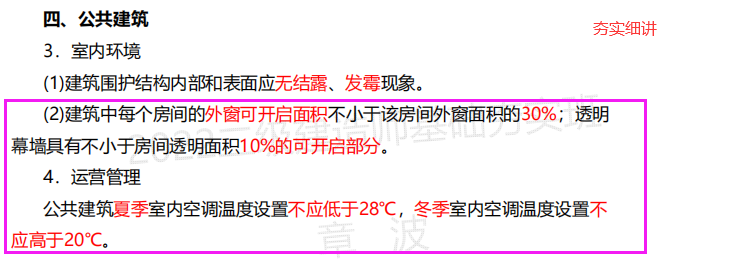

30.關于公共建筑的節能評價指標,正確的有( )。
A.新建公共建筑要保證附近既有居住建筑的日照時數符合國家標準
B.每個房間的外窗可開啟面積不小于該房間外窗面積的 30%
C.透明幕墻可開啟部分不小于房間透明面積的 20%
D.夏季室內空調溫度設置不應低 25℃
E.冬季室內空調溫度設置不應低 20℃
【參考答案】ABE
【解析】參照教材 P323,建筑中每個房間的外窗可開啟面積不小于該房間外窗面積的 30%;透明幕墻具有不小于房間透明面積 10% 的可開啟部分。公共建筑夏季室內空調溫度設置不應低于 26℃ ,冬季室內空調溫度設置不應高于 20℃。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化】
三、案例分析題(共 4 題,(一)、(二)、(三)、(四)題各 20 分,共計 80 分)。
(一)
【背景資料】
某新建住宅工程,地上18 層,首層為非標準層,結構現澆,工期8天。2層~18層為標準層,采用裝配式結構體系。其中,墻體以預制墻板為主,樓板以預制疊合板為主。所有構件通過塔吊吊裝。
經驗收合格的預制構件按計劃要求分批進場,構件生產單位向施工單位提供了相關質量證明文件。某 A型預制疊合板,進場后在指定區域按不超過6層碼放。最下層直接放在通長型鋼支墊上,其他層與層之間使用墊木。墊木距板端300mm,間距1800mm。

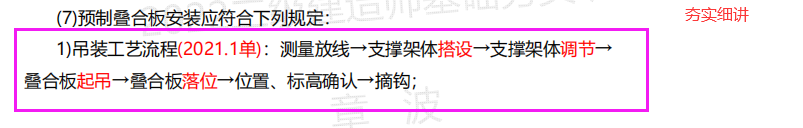

預制疊合板安裝工藝包含:①測量放線;②支撐架體搭設;③疊合板起吊;④位置、標高確認;⑤疊合板落位;⑥支撐架體調節;⑦摘鉤。
存放區靠放于專用支架的某B型預制外墻板,與地面傾斜角度為60°。即將起吊時突遇6級大風及大雨,施工人員立即停止作業,塔吊吊鉤仍掛在外墻板預埋吊環上。風雨過后,施工人員直接將該預制外墻板吊至所在樓層,利用外輪廓線控制就位后,設置2道可調斜撐臨時固定。
驗收合格后進行疊合層和疊合板接縫處混凝土澆筑。
【問題】

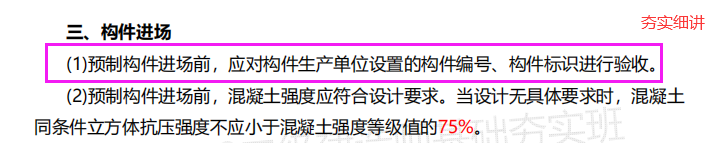

1.預制構件進場前,應對構件生產單位設置的哪些內容進行驗收?預制構件進場時,構件生產單位提供的質量證明文件包含哪些內容?
2.針對A 型預制疊合板碼放的不妥之處,寫出正確做法。
3.根據背景資料,寫出預制疊合板安裝的正確順序(用序號表示,示例如①②③④⑤⑥⑦)。
4.針對B型預制外墻板在靠放和吊裝過程中的不妥之處,寫出正確做法。
5.疊合層混凝土宜采用哪種方式進行澆筑?接縫處混凝土澆筑完畢后采取的保濕養護方式有哪些,其養護時間不應少于多少天?
【參考答案】
1.(1)預制構件進場前,應對構件生產單位設置的構件編號、構件標識進行驗收。(2)預制構件進場時,構件生產單位應提供的質量證明文件應包括以下內容:1)出廠合格證;2)混凝土強度檢驗報告;3)鋼筋復驗單;4)鋼筋套筒等其他構件鋼筋連接類型的工藝檢驗報告;5)合同要求的其他質量證明文件。
【夯實細講、系統精講、深度精講】
2.
不妥之處1:最下層直接放在通長型鋼支墊上。
正確做法:預制構件堆放時,預制構件與支架、預制構件與地面之間宜設置柔性襯墊保護。
不妥之處2:墊木距板端300mm,間距1800mm。
正確做法:墊木距板端部大于200mm,且間距不大于1600mm。
3.預制疊合板安裝的正確順序:①②⑥③⑤④⑦。
【夯實細講、系統精講、深度精講、題寶庫】
4.
不妥之處1:與地面傾斜角度為60°。

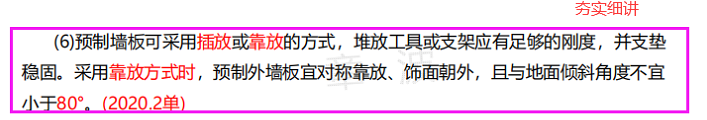

正確做法:采用靠放方式時,預制外墻板宜對稱靠放、飾面朝外,且與地面傾斜角度不宜小于80°。
不妥之處2:風雨過后,施工人員直接將該預制外墻板吊至所在樓層,利用外輪廓線控制就位后,設置2道可調斜撐臨時固定。
正確做法:墻板以軸線和輪廓線為控制線,外墻應以軸線和外輪廓線雙控制。
不妥之處3:塔吊吊鉤仍掛在外墻板預埋吊環上。

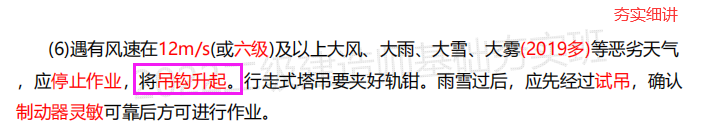

正確做法:大風大雨中塔吊吊鉤應收起。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
5.
(1)疊合層混凝土澆筑時宜采取由中間向兩邊的方式。
(2)預制構件接縫混凝土澆筑完成后可采取灑水、覆膜、噴涂養護劑等養護方式,養護時間不應少于 14d。
【夯實細講、系統精講、深度精講、題寶庫】
(二)
【背景資料】
甲公司投資建造一座太陽能電池廠,工程包括:1個廠房及附屬設施、1棟辦公樓、2棟宿舍樓。甲公司按工程量清單計價規范進行了公開招標,乙公司中標,合同價2800萬元。
雙方合同約定,甲公司合同價的10%向乙公司支付工程預付款,乙公司向甲公司提供預付款保函。簽訂合同后,乙公司向甲公司提交了預付款支付申請,甲公司核實后于2020年3月1日向乙公司發出工程程預付款支付證書,并于2020年3月21日向乙公司支付了預付款。
乙公司以合同價為基數,以2% 目標利潤率預測目標成本,并按工程直按成本和間接成本進行成本分解。
乙公司在施工過程中由于資金困難,自行決定將2 棟宿舍樓全部交給具有相應施工資質的丙公司施工,僅收取10%的管理費。
甲公司與乙公司合同約定竣工時間為2021年5月20日,每延期竣工1天,乙公司向甲公司支付2萬元的工期違約金。2021年5月20日工程竣工驗收時,發現宿舍樓存在質量問題,需要修復后才能使用,因工程修復于2021年6月20日通過了甲公司組織的竣工驗收。
【問題】
1.甲公司工程量清單中,其他項目清單包括哪幾項?
2.乙公司向甲公司提供的預付款保函額度是多少萬元?
3.甲公司簽發工程預付款支付證書后向乙公司支付預付款的最后期限是什么時間?
4.乙公司項目標成本是多少萬元?該工程直接成本包括哪些內容?
5.乙公司與丙公司做法屬于什么行為?說明理由。
6.工程竣工工期延誤違約金是多少?
【參考答案】
1.甲公司工程量清單中,其他項目清單包括如下幾項:暫列金額、暫估價、計日工、總承包服務費。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
2.預付款保函額度=預付款=合同價×10%=2800×10%=280萬元。
3.甲公司簽發工程預付款支付證書后向乙公司支付預付款的最后期限是 2020年3月8日。
理由:發包人應在收到預付款支付申請后的 7d 內進行核實,然后向承包人發出工程預付款支付證書,并在簽發支付證書后的 7d 內向承包人支付預付款。
4.
(1)乙公司項目標成本:
目標成本=工程造價(除稅金)×(1-目標利潤率 (%))=2800×(1-2%)=2744萬元

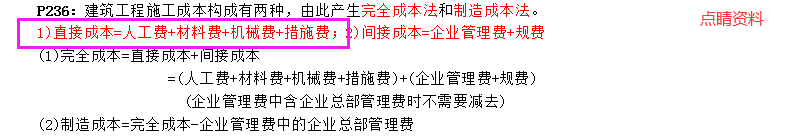

(2)該工程直接成本包括人工費、材料費、施工機具使用費和措施項目費。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
5.乙公司與丙公司做法既屬于違法分包行為。
理由:施工合同中沒有約定,又未經建設單位認可,施工單位將其承包的部分工程交由其他單位施工的,屬于違法分包;(乙公司自行決定將房屋建筑工程的主體結構的施工分包給其他單位,屬于違法分包)。
【夯實細講、系統精講、深度精講、題寶庫】
6.工程竣工工期延誤違約金是2×31=62元。
理由:根據《建設工程施工合同示范文本》13.2.2 款第 (4)條:竣工驗收不合格的,監理人應按照驗收意見發出指示,要求承包人對不合格工程返工、修復或采取其他補救措施,由此增加的費用和(或)延誤的工期由承包人承擔。承包人在完成不合格工程的返工、修復或采取其他補救措施后,應重新提交竣工驗收申請報告,并按本項約定的程序重新進行驗收。
【夯實細講、系統精講、深度精講、題寶庫】
(三)
【背景資料】
某施工單位中標承建某商業辦公樓工程,建筑面積 24000 ㎡,地下一層,地上六層,鋼筋混凝土現澆框架結構,鋼筋混凝土筏形基礎。主體結構混凝土強度等級 C30 主要受力鋼筋采用 HRB400 級,求 20m 受力鋼筋接采用機械連接。中標后,工單位根據招標文件、施工合同以及本單位的要求,確定了工程的管理目標、施工順、施工方法和主要資源配置計劃。施工單位項目負責人主持,項目經理部全體管理人員參加,編制了單位工程施工組織設計,由項目技術負責人審核,項目負責人審批。施工單位向監理單位報送該單位工程施工組織設計,監理單位認為該單位工程施工組織設計中只明確了質量、安全、進度三項管理目標,管理目標不全面,要求補充。主體結構施工時,直徑≥20mm 的主要受力鋼筋按設計要求采用了鋼筋機械連接,取樣時,施工單位試驗員在鋼筋加工棚制作了鋼筋機械連接抽樣檢驗接頭試件。工程進入裝飾裝修施工階段后,施工單位編制了如下圖的裝飾裝修階段施工進度計劃網絡圖(時間單位:天)并經總監理工程師和建設單位批準。施工過程中 C 工作因故延遲開工 8 天
【問題】
1.指出施工單位單位工程施工組織設計編制與審批管理的不妥之處,寫出正確做法。
2.根據監理單位的要求,還應補充哪些管理目標? (至少寫 4 項)
3.指出主體結構施工時存在的不妥之處,寫出正確作法。
4.寫出施工進度計劃網絡圖中 C 工作的總時差和自由時差。
5.C 工作因故延遲后,是否影響總工期,說明理由。寫出 C 工作延遲后的總工期。
【參考答案】

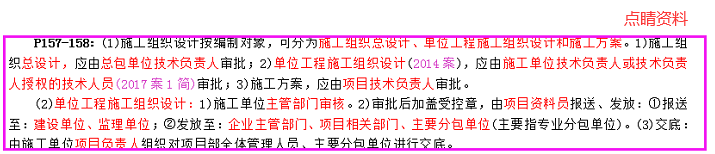

1.不妥之處:由項目技術負責人審核,項目負責人審批。
正確做法:單位工程施工組織設計應由施工單位主管部門審核,施工單位技術負責人或技術負責人授權的技術人員審批。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】

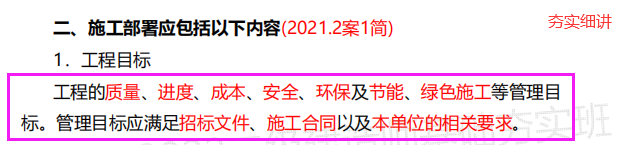

2.還應補充:成本、環保、節能、綠色施工等管理目標。
【夯實細講、系統精講、深度精講】
3.不妥之處:施工單位試驗員在鋼筋加工棚制作了鋼筋機械連接抽樣檢驗接頭試件。
正確做法:應在監理工程師見證下,按照檢驗批要求在工程實體中截取。
4.

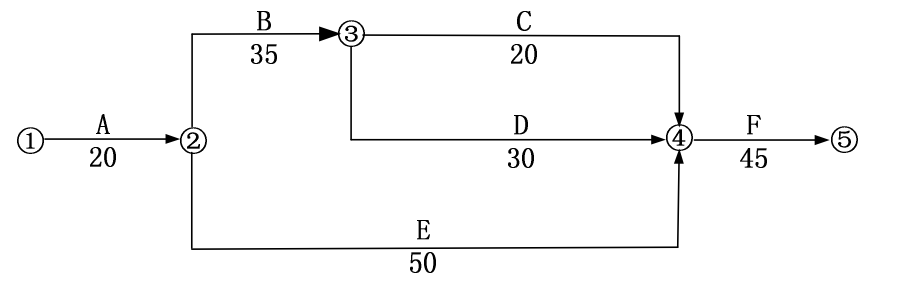

(1)C 工作總時差為:130-120=10 天。
(2)自由時差為:10 天。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化】
5.
(1)不影響總工期。
理由:因為 C 工作的總時差 10 天,因故延遲開工 8 天未超過總時差不影響總工期。
(2)C 工作延遲后的總工期為 130 天。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化】
(四)
【背景資料】
某體能訓練場館工程,建筑面積 3300m2,律箱物長 72m,寬 45m,地上一層,鋼筋混凝土框架結構,屋面采用球形網架結構。框架柱,梁均沿建筑物四周設置,框架柱軸線間距 9000mm, 框架梁截面尺寸 450mm×900mm,梁底標高 9.6m?,F(xiàn)場配置一部塔吊和一臺汽車吊進行材料的水平與垂直運輸。本工程框架梁模板支撐體系高度 9.6m,屬于超過一定規模危險性較大的分部分項工程。施工單位編制了超過一定規模危險性較大的模板工程專項施工方案。建設單位組織召開了超過一定規模危險性較大的模板工程專項施工方案專家論證會,設計單位項目技術負責人以專家身份參會施工方案中,采用扣件式鋼管支撐體系,框架梁模板支撐架立桿下墊設頁巖磚;掃地桿距地面 250mm;架體頂層步距 1500mm;梁底支撐架立桿均采用下部一根 6m 定尺鋼管與上部一根定尺短鋼管搭接連接。項目部針對工程特點,進行了重大危險源的辨識,編制了專項應急救援預案。項目部編制了綠色施工方案,確定了“四節一環保”的目標和措施。
【問題】
1.對于模板支撐工程,除搭設高度超過 8m 及以上外,還有哪幾項屬于超過定規模危險性較大分部分
項工程范圍?
2.指出專家論證會組織形式的錯誤之處,說明理由。專家論證包含哪些主要內容?
3.針對施工方案的錯誤之處寫出模板支撐架搭設的正確做法。
4.根據重大危險源辨識,本工程專項應急救援預案中包括哪幾項主要內容?
5.在綠色施工方案中,“四節一環?!钡膬?nèi)容是什么?
【參考答案】

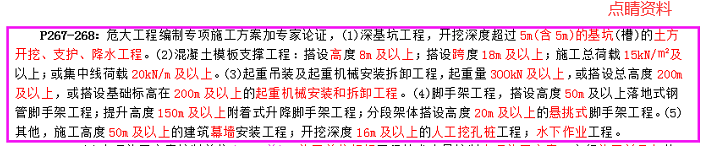

1.除搭設高度超過 8m 及以上外,以下幾項屬于超過一定規模危險性較大分部分項工程范圍:
(1)工具式模板工程:包括滑模、爬模、飛模、隧道模等工程。
(2)混凝土模板支撐工程:搭設跨度 18m 及以上;施工總荷載(設計值)15kN/m2 及以上;集中線荷載(設 計值)20kN/m 及以上。
(3)承重支撐體系:用于鋼結構安裝等滿堂支撐體系,承受單點集中荷載 7kN 以上。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
2.
(1)

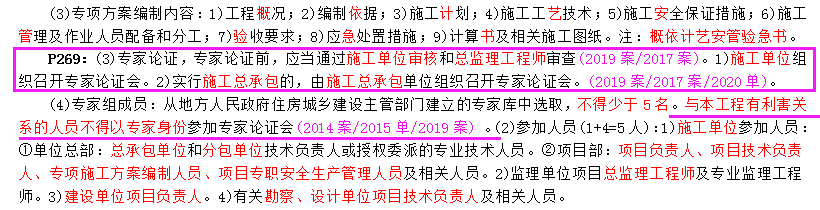

不妥之處 1:建設單位組織召開了超過一定規模危險性較大的模板工程專項施工方案專家論證會。
正確做法:超過一定規模的危險性較大的分部分項工程專項方案應當由施工單位組織召開專家論證會。
不妥之處 2:設計單位項目技術負責人以專家身份參會。
正確做法:與本工程有利害關系的人員不得以專家身份參加專家論證會。
(2)專家論證的主要內容
?、賹m椃桨竷?nèi)容是否完整、可行;
?、趯m椃桨赣嬎銜万炈阋罁?jù)是否符合有關標準規范;
?、郯踩┕さ幕緱l件是否滿足現場實際情況,并能夠確保施工安全。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
3.

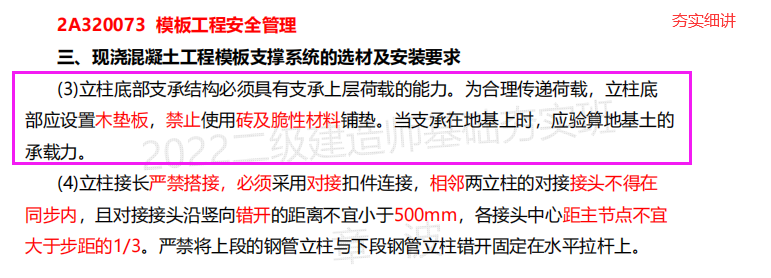

不妥之處 1:框架梁模板支撐架立桿下墊設頁巖磚。
正確做法:立性底部應設置木墊板,禁止使用磚及脆性材料鋪墊。
不妥之處 2:掃地桿距地面 250mm。
正確做法:掃地桿距底座上皮不應大于 200mm。
不妥之處 3:梁底支撐架立桿均采用下部一根 6m 定尺鋼管與上部一根定尺短鋼管搭接連接。
正確做法:立柱接長嚴禁搭接,必須采用對接扣件連接。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化】
4.工程項目部應針對工程特點,進行重大危險源的辨識。應制定防觸電、防坍塌、防高處墜落、防起重及機械傷害、防火災、防物體打擊等主要內容的專項應急救援預案,并對施工現場易發生重大安全事故的部位、環節進行監控。
5.“四節一環?!钡膬?nèi)容是“節能、節地、節水、節材和環境保護”。
【夯實細講、系統精講、深度精講、題寶庫、精粹強化、點睛資料】
掃碼關注大立教育二建官方微信公眾號:大立二級建造師備考助手,免費領取完整電子版、視頻版真題解析以及更多二級建造師考試相關動態及備考資料!即刻掃碼,輕松學二建!
大立教育各科老師考后講解2022年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授/直播: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 ??冀馕?br/>真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《學霸筆記-口袋書》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《學霸筆記-口袋書》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
